阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】

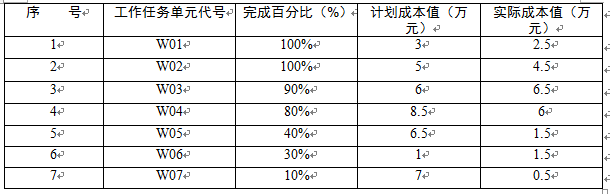

某系统集成公司项目经理老王在其负责的一个信息系统集成项目中采用绩效衡量分析技术进行成本控制,该项目计划历时10个月,总预算50万元。目前项目已经实施到第6个月末。为了让公司管理层了解项目进展情况,老王根据项目实施过程中的绩效测量数据编制了一份成本执行绩效统计报告,截至第6个月末,项目成本绩效统计数据如下表所示
【问题1】
请计算该项目截至第6个月末的计划成本(PV)、实际成本(AC)、挣值(EV)、成本偏差(CV)、进度偏差(SV)。
【问题2】
请计算该项目截止到第6个月末的成本执行指数(CPI)和进度指数(SPI)。并根据计算结果分析项目的成本执行情况和进度情况。
【问题3】
根据所给的资料说明该项目表现出来的问题和可能的原因。
【问题4】
假设该项目现在解决了导致偏差的各种问题,后续工作可以按照原计划继续实施,项目的最终完工成本是多少?
PV =3+5+6+8.5+6.5+1+7=
Advancements in ( )have contributed to the growth of the automotive industry through the creation and evolution of self-driving vehicles.
In project human resource management , ( )is not a source of power for the project manager.
At the project establishment stage , the feasibility study mainly includes techinical feasibility analysis , ( ), operation environment feasibility analysis and other aspects of feasibility analysis.
( )is a grid that shows the project resources assigned to each work package.
Xinhua News Agency reported in January 2022,Chian will further promote the developmet of a digital economy during the 14th Five-Year Plan eriod(2021-2025). The plan also emphasized industrial ( )transformation.
某公司投资一个使用寿命为5年的项目,第一年年初投入1000万元,从第1年到第5年每年年末都有净现金流量300万元。则项目的静态投资回收期为( )年。
下图是某地的街区网络图(单位:)里),疫情防控期间,一辆消毒车从疾控中心出发,需要消杀所有的街道并返回疾控中心。该消毒车完成消杀工作至少需要运行( )公里 。
某公司有东部、中部、西部三个生产基地,生产的产品需要运送带甲、乙、丙、丁四个市场,从生产基地到各个市场的单位运价及产量和需求量如表所示,完成该运输任务所需的最小运费为( )。
某炼油厂每季度需供应合同单位汽油15吨,煤油12吨,重油12吨,该厂从甲乙两处运回原油提炼,已知两处炼油成分如表所示,从甲处采购原油价格为2000元/吨,乙处为2900元/吨,为了使成本最低,炼油厂应从甲处购15吨,乙处采购( )吨。
某炼油厂每季度需供应合同单位汽油15吨,煤油12吨,重油12吨,该厂从甲乙两处运回原油提炼,已知两处炼油成分如表所示,从甲处采购原油价格为2000元/吨,乙处为2900元/吨,为了使成本最低,炼油厂应从甲处购( )吨,乙处采购20吨。
