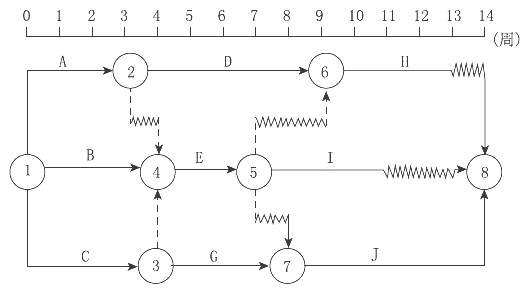

某双代号时标网络计划如下图,如B、D、I工作共用同一台施工机械且按B-D-I顺序施工,则对网络计划可能造成的影响是( )。
2022年教材P199
知识点:制定进度计划的方法。BDI三个工作,按照顺序施工,那么B工作是第4周完成,D工作需要第5周开始,致使D工作拖延1周,但是H工作有1周总时差,那么ADH线路不影响总工期。D工作第10周结束,I工作第11周开始,持续4个月,到第14个月正好完成,所以BEI线路不影响总工期。
