当前位置:首页 → 建筑工程 → 二级造价工程师 → 安装工程建设工程计量与计价实务->某单位发包一化工非标设备制作安装项目,设备共40台,重量总计
某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。
(1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%,标准成卷钢板价格为0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中,每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。
(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。
(3)施工机械费用每台非标设备按0.66万元计。
(4)企业管理费、利润分别按人工费的65%、35%计。
换热加压站工艺系统安装如图1所示。
图1 换热加压站工艺系统平面图
说明:
①管道系统工作压力为1.0MPa。图中标注尺寸除标高以m计外,其他均以mm计。
②管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接。管道系统全部采用电弧焊接。
③蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80mm×150mm,管道按每10mm有7个焊口计,探伤比例要求为50%。管道焊缝探伤片子的搭接长度按25mm计。
④所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,疏水阀为S41T-16,均采用平焊法兰连接。
⑤管道支架为普通支架。管道安装完毕用水进行水压试验和冲洗。
⑥所有管道、管道支架除锈后,均刷防锈漆二遍。管道采用岩棉管壳(厚度为50mm)保温,外缠铝箔保护层。
【问题】
1.根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程:
(1)计算制作安装每台设备筒体部分时的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装所需的材料费。
(2)计算每台设备制作安装的时间定额(即基本用工),每台设备制作安装的预算定额工日消耗量及人工费。
(3)计算出该设备制作安装工程量清单项目的综合单价及合价。
(计算结果均保留两位小数。)
2.按照《建设工程工程量清单计价规范》(GB 50500—2008)及其规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入表1“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中φ89×4无缝钢管长度工程量已给定,不需写计算过程),分别写在“分部分项工程量清单表”的后面。
表1 工程量清单统一项目编码
1.答案:(1)单台非标设备的筒体重量=(600-120)/40=12(t/台);
每台设备筒体所需平直后的钢板数量=12/80%=15(t/台);
每台设备筒体需要成卷钢板数量=15×(1+4%)=15.60(t/台);
单台封头、法兰等附件重量=120/40=3(t/台);
每台设备制作安装所需材料费=钢板材料费+封头、法兰等附件费+胎具摊销费+其他辅助材料费=15.6×0.5+3×0.8+0.16+0.64=11(万元)。
(2)甲组的时间定额=384/6=64(工日/台);
乙组的时间定额=224/4=56(工日/台);
甲乙两组的平均时间定额=(64+56)/2=60(工日/台);
每台设备制作安装的预算定额工日消耗量=(时间定额+其他用工)×(1+人工幅度差)=(60+15)×(1+12%)=84(工日);
每台设备制作安装的人工费用=84×50=4200(元)=0.42(万元)。
(3)该非标设备制作安装工程量清单项目的综合单价=(人工费+材料费+机械费)+人工费×(企业管理费率+利润率)=(0.42+11+0.66)+0.42×(65%+35%)=12.50(万元);
该非标设备制作安装项目工程量清单费用合价=40×12.5=500(万元)。
2.答案:(1)分部分项工程量清单表如表所示。

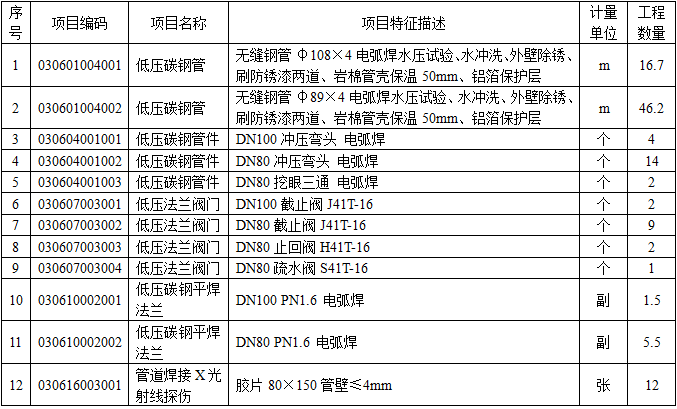

分部分项工程量清单表
(2)工程量的计算过程如下:
①无缝钢管φ108×4安装工程量的计算:
S管:0.5+1+0.6+4.7+(4.2-2)=9(m);
R1管:4.7+0.5+1+0.3+(3.2-2)=7.7(m);
小计:9+7.7=16.7(m)。
②φ89×4蒸汽管道焊缝X光射线探伤工程量的计算:
Z管:0.5+0.8+0.3+0.6+4.7+(4.5-1.4)=10(m);
焊口总数:(10/10)×7=7(个);
探伤焊口数:7×50%=3.5(个),取4个焊口;
每个焊口的胶片数:0.089×3.14/(0.15-0.025×2)≈2.79(张),取3张;
胶片数量为:3×4=12(张)。
