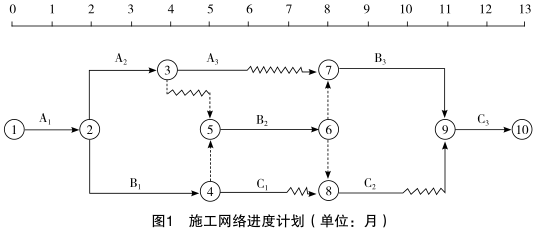

某承包商承建一基础设施项目,其施工网络进度计划如图1所示。
工程实施到第5个月未检查时,工作A 2 刚好完成,工作B 1 已进行了1个月。
在施工过程中发生了如下事件。
事件1:工作A 1 施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,对原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:
设计变更使工作A 1 施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成相应损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:工作A 3 施工过程中,由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人工窝工和机械闲置费用4万元(有签证)。
【问题】
1.不考虑施工过程中发生各事件的影响,在施工网络进度计划中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
2.分别指出事件1中承包商的索赔是否成立,并说明理由。
3.分别指出事件2中承包商的索赔是否成立,并说明理由。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?

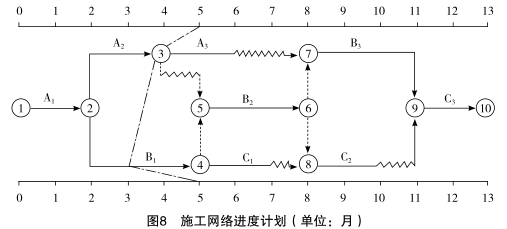

1.绘制第5个月的实际进度前锋线如图8所示。
如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。
2.事件1中承包商工期索赔均成立。
理由:因地质资料不准确属业主的风险,且工作A1是关键工作。
3.事件2中:
(1)索赔成立。
理由:遭受腿风袭击属于不可抗力事件,因不可抗力造成的部分已建工程费用损失,应由业主支付。
(2)①“在施工现场承包商用于施工的机械受到损坏"索赔不成立。
理由:不可抗力事件发生后,机械设备损害是承包商应承担的风险责任。
②“用于工程上待安装设备(承包商供应)损坏"索赔成立。
理由:不可抗力事件发生后,待安装设备的损坏是业主应承担的风险责任。
(3)索赔不成立。
理由:机械台班损失及人工窝工损失是承包商应承担的风险责任。
(4)①“施工现场承包商使用的临时设施损坏"索赔不成立。
理由:承包商使用的临时设施损坏是承包商应承担的风险责任。
②“业主使用的临时用房破坏,修复费用1万元"索赔成立。
理由:业主使用的临时用房遭受破坏是业主应承担的风险责任。
(5)索赔成立。
理由:因不可抗力造成工期损失,是业主应承担的风险责任。
(6)索赔成立。
理由:不可抗力造成的清理施工现场损失,是业主应承担的风险责任。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是:30+1+1+3+4=39(万元)
合同工期可顺延1.5个月。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
