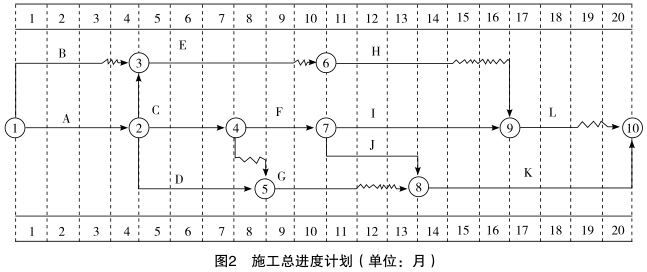

某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀速进行(图2)。该计划得到总监理工程师的批准。

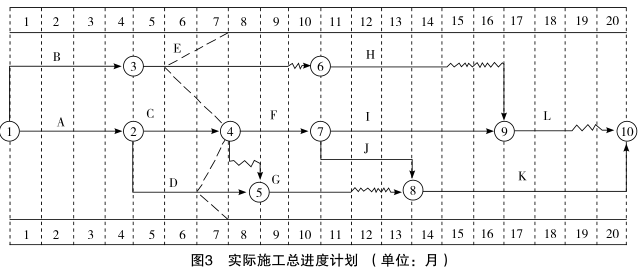

当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图3所示。
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图样于第13个月末完成。
工程进行到第12个月末时,进度检查时发现:
(1)H工作刚刚开始。
(2)I 工作仅完成了1个月的工作量。
(3)J工作和G工作刚刚完成。
【问题】
1.为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?
2.根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生什么影响。
3.根据第12个月末进度检查结果,在图3中绘出进度前锋线。此时总工期为多少个月?
4.由于J、G工作完成后K工作的施工图样未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
1.为了保证本工程的建设工期,在施工总进度计划中应重点控制:A、C、F、J、K。
2.根据第7个月末工程施工进度检查结果:
(1)E工作:
①拖后2个月。
②影响H、I、J工作的最早开始时间(或ES)1个月。
理由:E工作的自由时差为1个月,拖后工期2个月,影响紧后工作最早开始时间1个月。
③影响总工期(或TC)1个月。
理由:E工作的总时差为1个月,拖后2个月,影响工期2-1=1(个月)。
(2)C工作:①实际进度与计划进度一致(或无进度偏差)。②不影响F、G的最早开始时间(或ES),因实际进度与计划进度一致。③不影响总工期,因实际进度与计划进度一致。
(3)D工作:
①拖后1个月。
②影响G工作的最早开始时间(或ES)1个月。
理由:D工作的自由时差为0。
③不影响总工期。
理由:D工作的总时差为2个月,拖后1个月未超出其总时差范围,不影响工期。

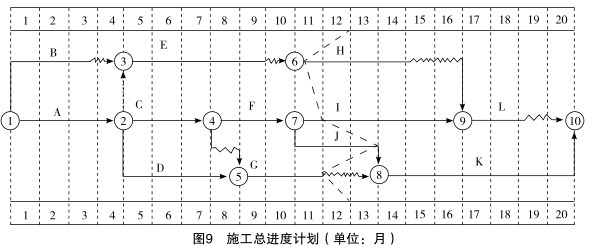

3.根据第12个月末进度检查结果,绘出进度前锋线如图9所示。
从图8上看出,关键线路J提前了1个月,K工作可以提前1个月开始工作,但是,K工作的施工图纸没有完成,只能在第14个月开始工作,因此,此时的总工期为20个月。
4.造价工程师不予批准。
理由:K工作设计变更图样于第13个月末完成,对总监理工程师批准的进度计划并未造成影响,故不予批准。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
