当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(土建+安装)->某企业拟建一条生产线,设计使用同规模标准化设计资料。类似工程

某企业拟建一条生产线,设计使用同规模标准化设计资料。类似工程的工程费用造价指标见表1,类 似工程造价指标中主要材料价格见表2,拟建工程当地现行市场价格信息价格及指数见表3。

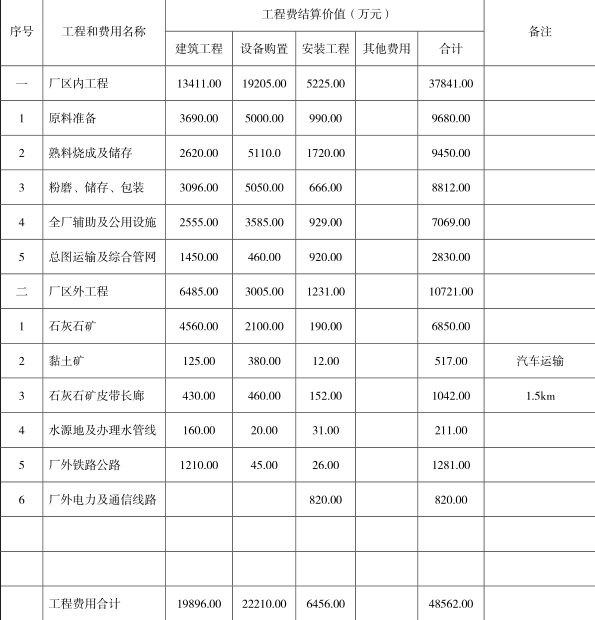

表1 类似工程造价指标
【问题】
1.拟建工程与类似工程在外部建设条件有以下不同之处:
(1)拟建工程生产所需黏土原料按外购考虑,不自建黏土矿山。
(2)拟建工程石灰石矿采用2.5km皮带长廊输送,类似工程采用具有同样输送能力的1.5km皮带长廊。
根据上述资料及内容分别计算调整类似工程造价指标中的建筑工程费、设备购置费和安装工程费。

2.类似工程造价指标中建筑工程费用所含的材料费、人工费、机械费、综合税费占建筑工程费用的比例分别为58.64%、14.58%、9.46%、17.32%。

根据已有资料和条件,在表4中计算建筑工程费用中的材料综合调整系数,计算拟建工程建筑工程费用。
3.行业部门测定的拟建工程设备购置费与类似工程设备购置费相比下降2.91%,拟建工程安装工程费与类似工程安装工费相比增加8.91%。
根据已有资料和条件,计算拟建工程设备购置费、安装工程费和工程费用。
(注:计算结果均保留两位小数)
1.类似工程造价指标中的建筑工程费、设备购置费和安装工程费:
(1)类似工程建筑工程费调整:
不建黏土矿减125.00万元
运矿皮带长廊加长1.0km增加430×1.0/1.5=286.67(万元)
类似工程建筑工程费调整为19896-125.00+286.67=20057.67(万元)
(2)类似工程设备购置费调整:
不建黏土矿减380.00万元
运矿皮带长廊加长1.0km增加460×1.0/1.5=306.67(万元)
类似工程设备购置费调整为22210.00-380.00+306.67=22136.67(万元)
(3)类似工程安装工程费调整:
不建黏土矿减12.00万元
运矿皮带长廊加长1.0km增加152×1.0/1.5=101.33(万元)
类似工程安装工程费调整为6456.00-12.00+101.33=6545.33(万元)
2.材料价差调整系数计算见表17。
表17?材料价差调整系数计算
拟建工程建筑工程费用为:20057.67×(1+58.64%×24.32%+14.58%×43.00%+9.46%×17.50%+17.32%×3.6%)=24632.76(万元)
3.拟建工程设备购置费为:22136.67×(1-2.91%)=21492.49(万元)
拟建工程安装工程费为:6545.33×(1+8.91%)=7128.52(万元)
拟建工程的工程费用为:24632.76+21492.49+7128.52=53253.77(万元)
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
