当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(土建+安装)->某工程按最早开始时间安排的横道图计划如表5中虚线所示,虚线上
某工程按最早开始时间安排的横道图计划如表5中虚线所示,虚线上方数字为该工作每月的计划投 资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在施工过程 中,各工作的实际工程量和持续时间均与计划相同。
表5 最早开始时间安排的横道图计划
【问题】

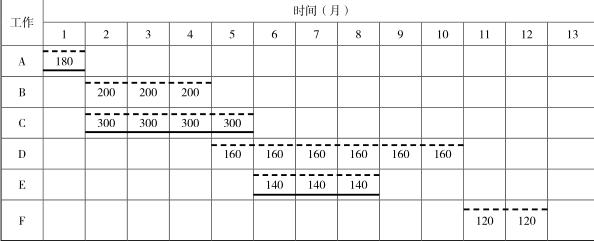

1.在施工过程中,工作A、C、E按计划实施(如表5中的实线横道所示)。工作B推迟1个月开始,导致工作D、F的开始时间相应推迟1个月。根据表5中完成B、D、F工作的实际进度的横道图。
2.若前三个季度的综合调价系数分别为1.00、1.05和1.10,计算第2~7个月的已完工程实际投资、已完工程计划投资,并将结果填入表6。
表6?投资数据??单位:万元
3.列式计算第7个月末的投资偏差和以投资额、时间分别表示的进度偏差。
(注:计算结果保留两位小数)。

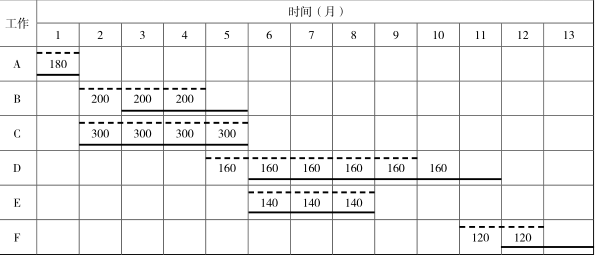

1.由于工作B、D、F的开始时间均推迟1个月,而持续时间不变,故实际进度B工作在3~5月、D工 作在6~11月、F工作在第12~13个月,用实线横道标在表18中。
表18 横道图计划
2.第一季度的实际投资与计划投资相同,将第二季度各月的计划投资乘以1.05,将7月份的计划投

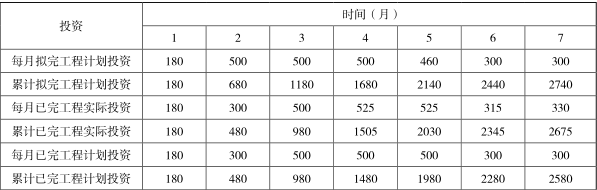

资乘以1.10,得到2~7月各月的实际投资(可标在表18实线横道上方),然后逐月累计,将计算结果填入 表20中。
将各月已完工程实际投资改为计划投资(即不乘以调价系数),然后逐月累计,将计算结果填入表 20中。
表20 投资数据 单位:万元
3.(1)投资偏差=已完工程实际投资-已完工程计划投资=2675-2580=95(万元)
即投资增加95万元。
(2)进度偏差:
①以投资额表示:
进度偏差=拟完工程计划投资-已完工程计划投资=2740-2580=160(万元)
即进度拖后160万元。
②以时间表示:
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
