工程背景资料如下

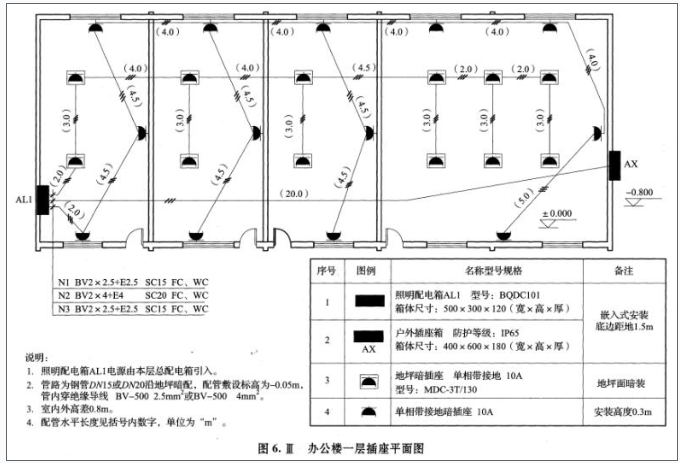

1.图 6.Ⅲ所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。

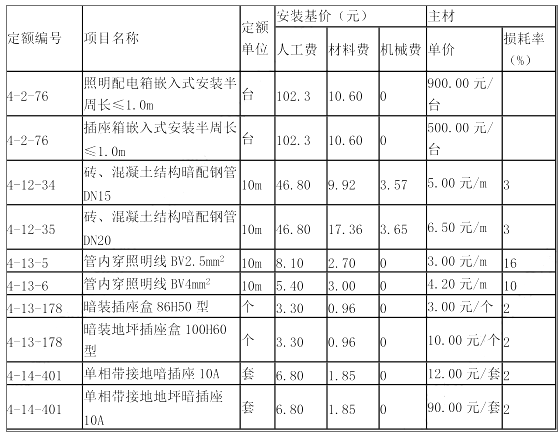

2.该工程的相关定额、主材单价及损耗率见下表:

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

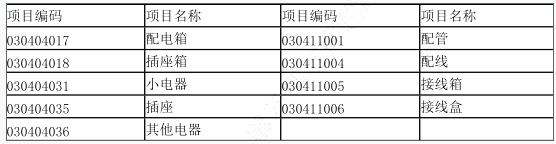

3.该工程的人工费单价(综合普工、一般技工和高级技工)为 100 元/工日,管理费和利润分别按人工费的 30%和 10%计算。 4.相关分部分项工程量清单项目编码及项目名称见下表:

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

(计算结果保留2位小数)

[1]、按照背景资料1-4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》GB 50500—2013

和《通用安装工程工程量计算规范》GB 50856—2013的规定,计算各分部分项工程量,并将配管(DN15、DN20)和配线(BV2.5mm2、Bv4mm2)的工程量计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成答题卡“表6.Ⅲ.1分部分项工程和单价措施项目清单与计价表”。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

[2]、设定该工程“管内穿线 BV2.5mm2”的清单工程量为 300m,其余条件均不变,根据背景材料 2 中 的相关数据,编制完成答题卡“表 6.Ⅲ.2 综合单价分析表”

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

[3]、根据招标文件和常规施工方案,假设该安装工程计算出的各分部分项工程人材机费用合计为

100万元,其中人工费占25%。单价措施项目中仅有脚手架子目,脚手架搭拆的人材机费用0.8万元,其中人工费占20%;总价措施项目中安全文明施工费用(包括安全施工费、文明施工费、环境保护费、临时设施费)根据当地工程造价管理机构发布的规定按分部分项工程人工费的22%计取,夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费等其他总价措施项目费用合计按分部分项工程人工费的10%计取,其中总价措施费中人工费占30%。

企业管理费、利润分别按人工费的50%、30%计。

暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的25%计取;上述费用均不包含增值税可抵扣进项税额。增值税税率按9%计取。

编制单位工程招标控制价汇总表,并列出计算过程。

查看答案 纠错
答案:
本题解析:

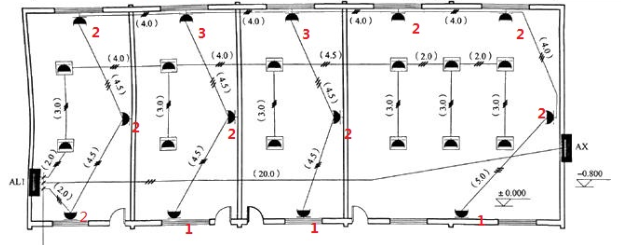

【1】(1)钢管DN15暗配工程量计算:N1:1.5+0.05+2.0+(3.0×6)+4.0+4.0+4.5+2.0+2.0=38.05(m)N3:1.5+0.05+2.0+(4.5×6)+(4.0×5)+5.0+(0.05+0.3)×25=64.30(m)合计:38.05+64.30=102.35(m)

(如N1、N3合并计算,但计算结果正确者得满分)

(2)钢管DN20暗配工程量计算:N2:1.5+0.05+20.0+(1.5-0.8+0.05)=22.30(m)

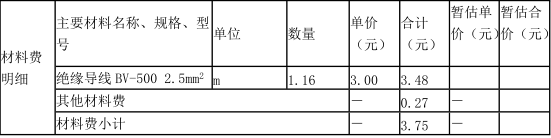

(3)管内穿线BV2.5mm2工程量计算102.35×3+(0.5+0.3)×6=307.05+4.8=311.85(m)

(4)管内穿线BV4mm2工程量计算:

(22.30+0.5+0.3+0.4+0.6)×3=72.30(m)

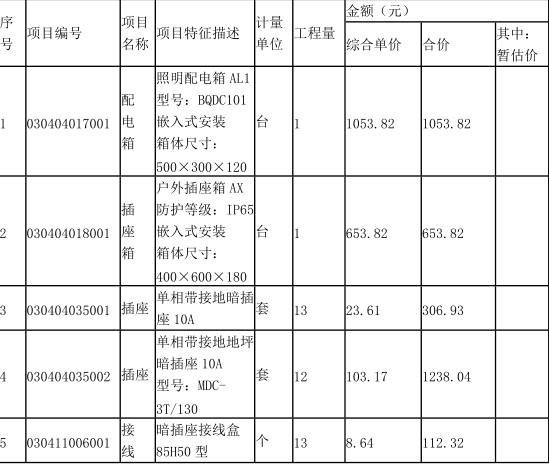

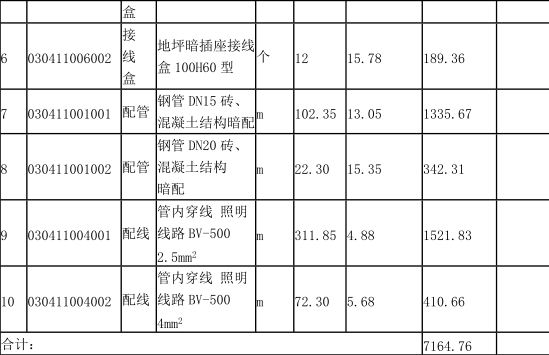

表6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表工程名称: 办公楼 标段:一层插座

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

【答案解析】 N3:埋地管只插座垂直距离(0.05+0.3)×25。共 25 根立管。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

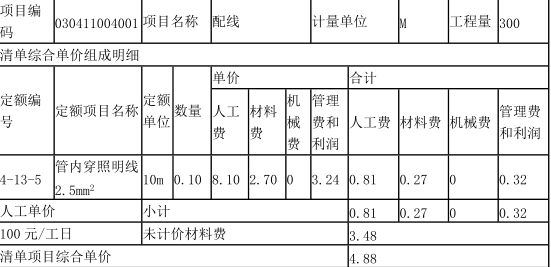

【2】 工程名称: 办公楼      标段:一层插座

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

【3】 各项费用的计算过程如下:

1.分部分项工程费=100+100×25%×(50%+30%)=120.00(万元)

其中人工费合计为:100×25%=25.00(万元)

2.单价措施项目脚手架搭拆费=0.8+0.8×20%×(50%+30%)=0.93(万元)

总价措施项目费:

安全文明施工费=25.00×22%=5.50(万元)

其他总价措施项目费=25.00×10%=2.50(万元)

措施费合计=0.93+5.50+2.50=8.93(万元)

其中人工费为:0.8×20%+(5.50+2.50)×30%=2.56(万元)

3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费=1+2+2×3%=3.06(万元)

4.规费=(25.00+2.56)×25%=6.89(万元)

5.税金=(120+8.93+3.06+6.89)×9%=12.50(万元)

6.招标控制价合计:120+8.93+3.06+6.89+12.50=151.38(万元)

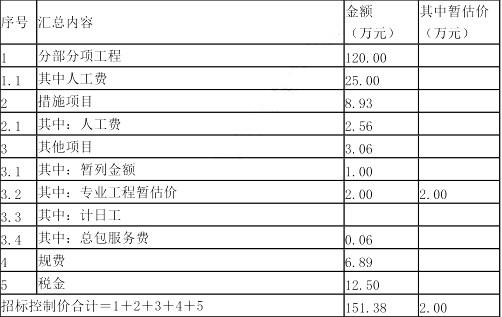

该单位工程招标控制价汇总表,如下:

工程造价案例分析(土建+安装),章节练习,工程造价案例分析点睛

更新时间:2022-06-14 14:14

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租、出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。

  • A.网上公示
  • B.咨询论证
  • C.专家评议
  • D.民众听证
查看答案
单选题

根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。

  • A.以两次为限,每次不超过2个月
  • B.以三次为限,每次不超过2个月
  • C.以两次为限,每次不超过3个月
  • D.以三次为限,每次不超过3个月
查看答案
单选题

根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。

  • A.听证会
  • B.公示
  • C.专家审议
  • D.人民代表评议
查看答案
单选题

判断合同是否成立的依据是( )。

  • A.合同是否生效
  • B.合同是否产生法律约束力
  • C.要约是否生效
  • D.承诺是否生效
查看答案
单选题

根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。

  • A.3
  • B.4
  • C.5
  • D.6
查看答案
