当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(土建+安装)->某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填
某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采
用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m 至弃土场。夯实体积与天然密实体积的折算系数按1.15 考虑。提供的施工场地,已按设计室外地坪-0.20m 平整,土质为三类土,采取施工排水措施。

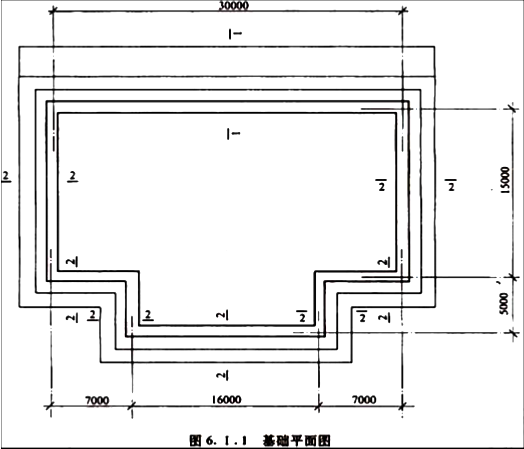

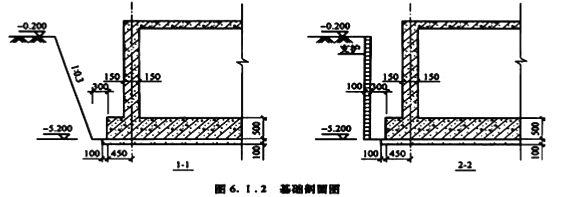

根据图6.1.1 基础平面图、图6.1.2 剖面图所示的以及现场环境条件和施工经验,确定土方开挖方案为:基坑1-1 剖面边坡按1:0.3 放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。

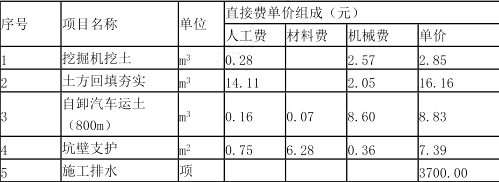

有关施工内容的预算定额直接工程费单价见表6.1.1
表6.1.1 预算定额直接工程费单价表
承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其它项目费;以分部分项工程费合计与措施项目费合计之和为基数计取规费(费率2%)。税金费率为9%。
[1]、预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量(垫层开挖不考虑工作面和放坡),以立方米计算;坑壁支护按支护外侧直接投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。
计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m),坑壁支护的方案工程量,把计算过程及结果填入表6.1.1“工程量计算表”中。

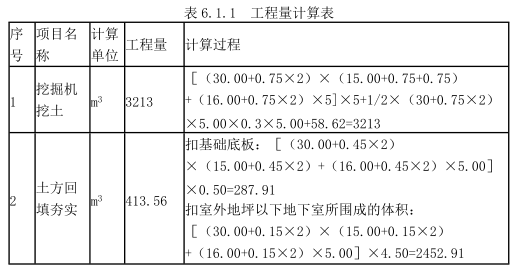

工程量计算表
[2]、假定土方回填土清单工程量190.23m3。根据《房屋建筑与装饰工程工程量计算规范》

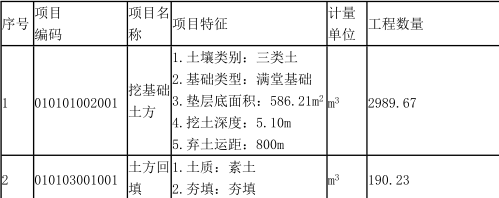

(GB50854-2013),计算挖基础土方清单工程量,编制挖基础土方和土方回填的分部分项工程量清单,填入表6.1.2“分部分项工程量清单”(挖基础土方的项目编码为010101002,土方回填的项目编码为010103001)。
分部分项工程量清单

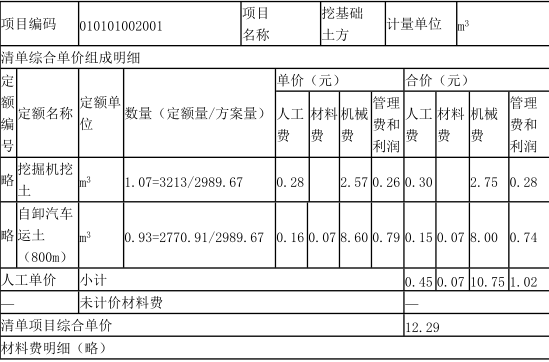

[3]、结合第 2 问,根据现行清单计价规范,计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入表 6.1.3“工程量清单综合单价分析表”中。
工程量清单综合单价分析表
[4]、假定分部分项工程费用合计为 31500.00 元。
(1)编制挖基础土方的措施项目清单计价表(一)、(二),填入表 6.1.4“措施项目清单与计价表(一)、(二)”中。并计算其措施项目费合计。施工排水计算基础处填写计算过程。
(2)编制基础土方工程投标报价汇总表,填入表 6.1.5“基础土方工程投标报价汇总表”。
(计算结果均保留两位小数)
表 6.1.4 措施项目清单与计价表(一)
表 6.1.4 措施项目清单与计价表(二)
【1】
【答案解析】 一、土方开挖计算时,2-2 断面(0.75)从支护内侧开挖的理由:
1.题干信息中的“其余边坡均采用坑壁支护垂直开挖”,即为先支护后开挖,因为这样才能满足垂直开挖的要求。
2.本题基坑深度超过 5m,属于深基坑,支护应该采用钢板桩、地下连续墙等支护结构施工,例如,钢板桩施工工艺是先将钢板桩打入土体,再进行基坑的开挖,因此,开挖是从支护内边线开始的,不包括支护本身所占的土体。

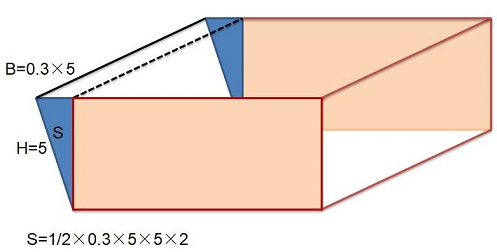

二、坑壁支护工程量中“1/2×0.3×5.00×2×5.00”指的是下图蓝色三角部分的支护面积。即 2-2 垂直支护与 1-1 放坡交接处三角区域也需坑壁垂直支护。
【正确答案】 挖基础土方 586.21×5.10=2989.67(m 3 )
表 6.1.2 分部分项工程量清单
【正确答案】

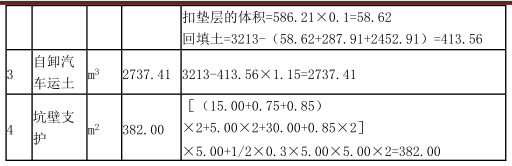

土方回填量=190.23,自卸汽车运土工程量=2989.67-190.23×1.15=2770.91,自卸汽车运土数量
=2770.91/2989.67=0.93。
表 6.1.3 工程量清单综合单价分析表

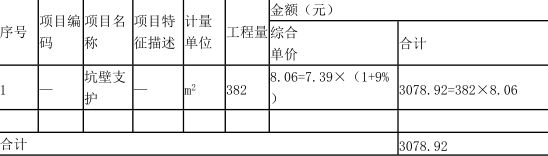

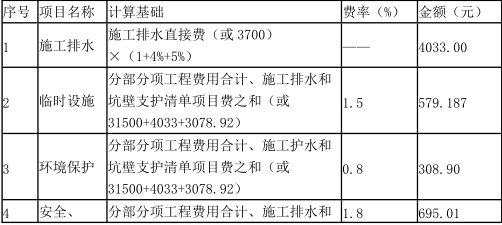

【正确答案】 (1) 表 6.1.4 措施项目清单与计
价表(一)
表 6.1.4 措施项目清单与计价表(二)
措施项目费合计 3078.92+5616.09=8695.01 元

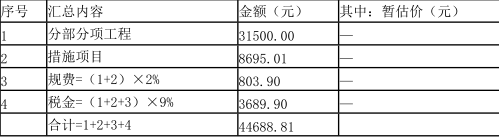

(2) 表 6.1.5 单位工程投标报价汇总表
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
