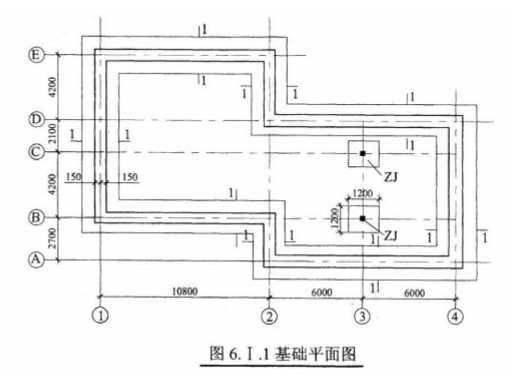

当前位置:首页建筑工程一级造价师工程造价案例分析(土建+安装)->某工程基础平面图如图6.I.1所示,现浇钢筋混凝土带形基础、

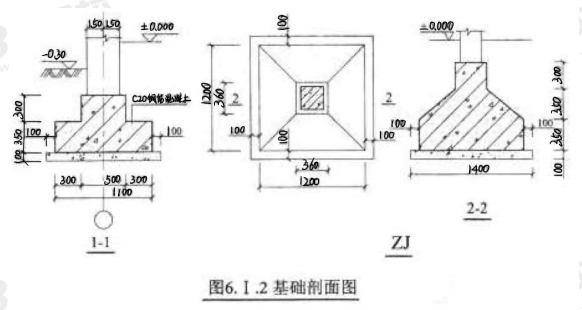

某工程基础平面图如图6.I.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6.I.2所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。

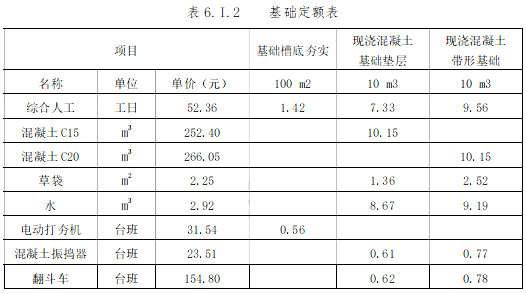

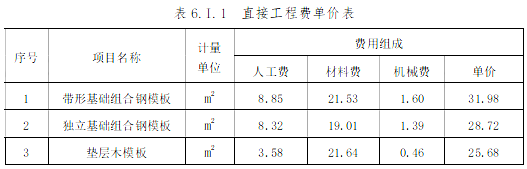

直接工程费单价表,见表6.I.1,基础定额表,见表6.I.2。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

依据《建设工程工程量清单计价规范》GB50500-2013计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架措施费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率1.8%。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

问题(计算结果均保留2位小数):

依据《建设工程工程量清单计价规范》GB50500-2013的规定(有特殊注明除外)完成下列计算:

1.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。将计算过程及结果填入答题纸表6.I.1“分部分项工程量计算表"。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。(基础垫层施工按基础的工作内容考虑,带形基础的项目编码为010401001,独立基础的项目编码为010401002),填入答题纸表6.I.2“分部分项工程量清单"。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

3.依据提供的基础定额数据和问题2中相关要求,计算混凝土带形基础的分部分项工程量清单综合单价,填入答题纸表6.I.3“分部分项工程量清单综合单价分析表",并列出计算过程。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

4.计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入答题纸表6.1.4“模板工程量计算表"。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

5.现浇混凝土基础工程的分部分项工程量清单计价合价为57686.00元,计算措施项目清单费用,填入答题纸表6.1.5“措施项目清单计价表",并列出计算过程。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

查看答案 纠错
答案:
本题解析:

问题1:

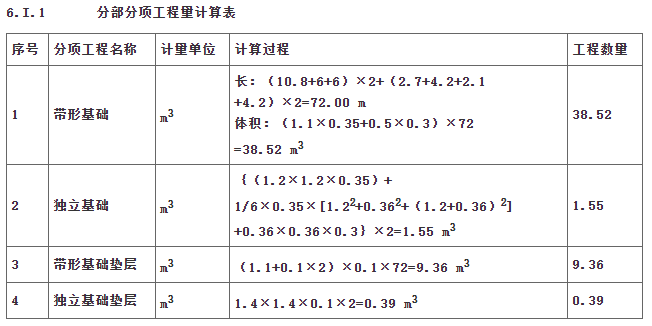

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

问题2:

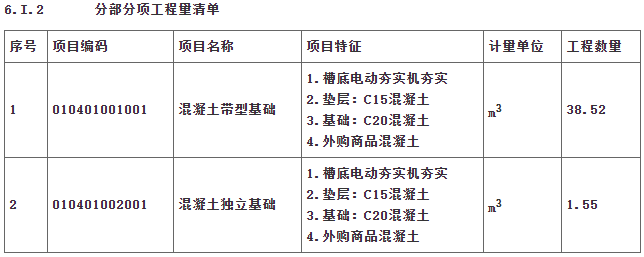

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

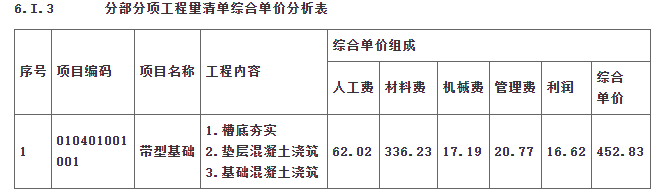

问题3:

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

(1)槽底夯实:

槽底面积:(1.3+0.3×2)×72=136.80 m2

人工费:1.42×52.36×136.8÷100=101.71元

机械费:0.56×31.54×136.8÷100=24.16元

(2)垫层混凝土:

工程量:9.36 m3

人工费:7.33×52.36×9.36÷10=359.24元

材料费:(10.15×252.4+1.36×2.25+8.67×2.92)×9.36÷10=2424.46元

机械费:(0.61×23.51+0.62×154.8)×9.36÷10=103.26元

(3)基础混凝土:

工程量:38.52 m3

人工费:9.56×52.36×38.52÷10=1928.16元

材料费:(10.15×266.05+2.52×2.25+9.19×2.92)×38.52÷10=10527.18元

机械费:(0.77×23.51+0.78×154.8)×38.52÷10=534.84元

(4)综合单价组成:

人工费:(101.71+359.24+1928.16)÷38.52=62.02 元/m3

材料费:(2424.46+10527.18)÷38.52=336.23 元/m3

机械费:(24.16+103.26+534.84)÷38.52=17.19 元/m3

人材机小计:62.02+336.23+17.19=415.44 元/m3

管理费:415.44×5%=20.77 元/m3

利润:415.44×4%=16.62 元/m3

综合单价:415.44+20.77+16.62=452.83 元/m3

问题4:

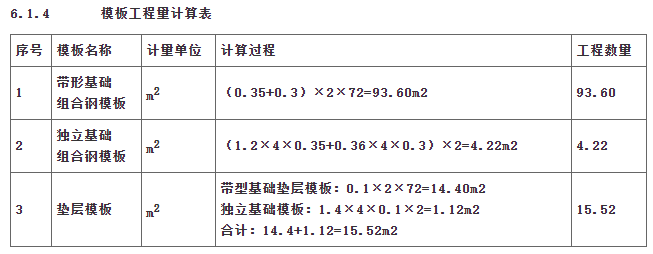

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

问题5:

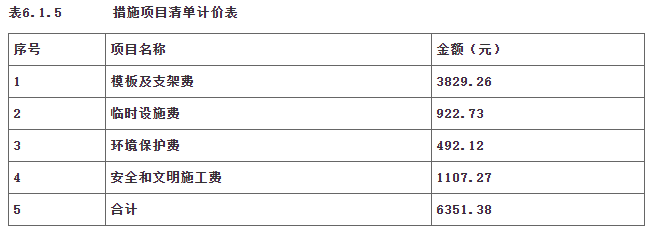

(1)模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)=3829.26元

(2)临时设施:(57686+3829.26)×1.5%=922.73元

(3)环境保护:(57686+3829.26)×0.8%=492.12元

(4)安全和文明施工:(57686+3829.26)×1.8%=1107.27元

合计:3829.26+922.73+492.12+1107.27=6351.38元

工程造价案例分析(土建+安装),章节练习,工程造价案例分析高分

更新时间:2022-06-26 20:04

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租、出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。

  • A.网上公示
  • B.咨询论证
  • C.专家评议
  • D.民众听证
查看答案
单选题

根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。

  • A.以两次为限,每次不超过2个月
  • B.以三次为限,每次不超过2个月
  • C.以两次为限,每次不超过3个月
  • D.以三次为限,每次不超过3个月
查看答案
单选题

根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。

  • A.听证会
  • B.公示
  • C.专家审议
  • D.人民代表评议
查看答案
单选题

判断合同是否成立的依据是( )。

  • A.合同是否生效
  • B.合同是否产生法律约束力
  • C.要约是否生效
  • D.承诺是否生效
查看答案
单选题

根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。

  • A.3
  • B.4
  • C.5
  • D.6
查看答案
