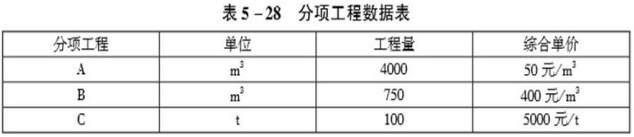

某工程项目由,B,C共3个分项工程组成,合同工期4个月。各分项工程数据见表5-28。措施项目费用11万元,其中单价措施项目工程款6万元,总价措施项目工程款5万元,暂列金额为10万元,管理费和利润为人材机费用之和的16%,规费和税金为人材机费用,管理费和利润之和的10%。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析模考

合同中有关费用支付条款如下:

1.开工前发包方向承包方支付合同价(扣除措施费和暂列金额)的15%作为材料预付款。预付款从工程开工后的第2个月开始分2个月均摊抵扣。

2.总价措施项目工程款在开工前和材料预付款同时支付,单价措施项目工程款在4个月内平均支付。

3.工程进度款按月结算,发包方按每次承包方应得工程款的90%支付。

4.分项工程累计实际完成工程量超过(或不足)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0.9(或1.05)。

5.竣工结算时,业主按总造价的5%扣留质量保证金。

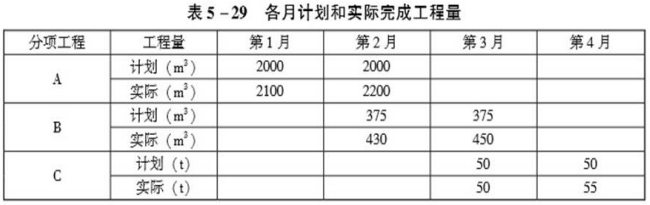

各月计划和实际完成工程量如表5-29所示。

工程造价案例分析(土建+安装),章节练习,工程造价案例分析模考

施工过程中,4月份发生了如下事件:

1.业主确认某项临时工程计日工50工日,工日单价60元/工日,所需某种材料120m2,材料单价100元/m2;

2.由于设计变更,经业主确认增加的人工费?材料费?机械费共计30000元,措施项目费不做调整。(计算结果保留三位小数)

问题:

1.该工程预计合同总价为多少?材料预付款是多少?开工前支付的总价措施项目工程款是多少?

2.试求每个月承包人已完成工程款和业主应向承包商支付工程款是多少?

3.实际工程总造价是多少?竣工结算款是多少?

查看答案 纠错
答案:
本题解析:

问题1:

预计合同总价:(4000×0.005+750×0.04+100×0.5+11+10)×(1+10%)=133.100(万元)

预付款:(4000×0.005+750×0.04+100×0.5)×(1+10%)×15%=16.500(万元)

总价措施项目工程款:5×(1+10%)×90%=4.950(万元)

问题2:

第1月:

分项工程款:2100×0.005×(1+10%)=11.55(万元)

单价措施项目工程款:14×6×(1+10%)=1.65(万元)

承包人已完成工程款:11.55+1.65=13.200(万元)

业主应支付工程款:13.200×90%=11.880(万元)

第2月:

分项工程款:(2200×0.005+430×0.04)×(1+10%)=31.02(万元)

单价措施项目工程款:1.65万元承包人已完成工程款:31.02+1.65=32.670(万元)

业主应支付工程款:32.670×90%-12×16.500=21.153(万元)

第3月:

分项工程款:[(1.15×750-430)×0.04+(430+450-1.15×750)×0.04×0.9+50×0.5]×(1+10%)=47.223(万元)

单价措施项目工程款:1.65万元承包人已完成工程款:47.223+1.65=48.873(万元)

业主应支付工程款:48.873×90%-12×16.500=35.736(万元)

第4月:

分项工程款:55×0.5×(1+10%)=30.25(万元)

单价措施项目工程款:1.65万元

计日工:(50×0.006+120×0.01)×(1+16%)×(1+10%)=1.914(万元)

变更:3×(1+16%)×(1+10%)=3.828(万元)

承包人已完成工程款:30.25+1.65+1.914+3.828=37.642(万元)

业主应支付工程款:37.642×90%=33.878(万元)

问题3:

方法1:合同价调整算法求总造价第2月A工程量调整额:(2100+2200-4000)×0.005×(1+10%)=1.65(万元)

第3月B工程量调整额:[1.15×750×0.04+(430+450-1.15×750)×0.04×0.9-750×0.04]×(1+10%)=5.643(万元)

第4月C工程量调整额:(50+55-100)×0.5×(1+10%)=2.75(万元)

合同价调整额:1.65+5.643+2.75+1.914+3.828-10×(1+10%)=4.785(万元)

总造价:133.100+4.785=137.885(万元)

结算款:137.885×(1-5%)-137.885×90%=6.894(万元)

方法2:累计算法求总造价总造价:4.95090%+13.200+32.670+48.873+37.642=137.885(万元)

结算款:137.885×(1-5%)-(16.5+4.950+11.880+21.153+35.736+33.878)=6.894(万元)

更新时间:2022-06-23 17:06

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租、出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。

  • A.网上公示
  • B.咨询论证
  • C.专家评议
  • D.民众听证
查看答案
单选题

根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。

  • A.以两次为限,每次不超过2个月
  • B.以三次为限,每次不超过2个月
  • C.以两次为限,每次不超过3个月
  • D.以三次为限,每次不超过3个月
查看答案
单选题

根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。

  • A.听证会
  • B.公示
  • C.专家审议
  • D.人民代表评议
查看答案
单选题

判断合同是否成立的依据是( )。

  • A.合同是否生效
  • B.合同是否产生法律约束力
  • C.要约是否生效
  • D.承诺是否生效
查看答案
单选题

根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。

  • A.3
  • B.4
  • C.5
  • D.6
查看答案
