某建设单位拟编制某公路项目的竣工决算。该建设项目包括第1合同段(主线)、第2合同段(连接线)和第3合同段(附属设施)。在建设期内,各项目竣工决算数据见表1。工程建设其他投资完成情况如下:支付行政划拨土地的土地征用及迁移费500万元,支付土地使用权出让金700万元;建设单位管理费400万元(其中300万元构成固定资产);勘察设计费80万元;专利费70万元;非专利技术费30万元;获得商标权90万元;生产职工培训费50万元;报废工程损失20万元;试运营阶段支出20万元,收费,5万元。

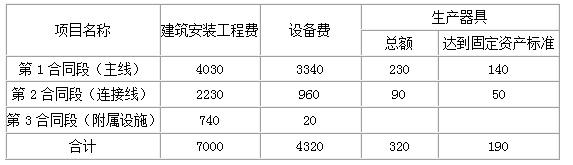

表1 某公路项目竣工决算数据表 单位:万元
1、什么是建设项目竣工决算?竣工决算包括哪些内容?
2、编制竣工决算的依据有哪些?
3、试确定主线工程新增固定资产价值(共同费用均按建安费比例分摊,下同)。
4、试确定该建设项目的固定资产、流动资产、无形资产和其他资产价值。
1. 建设项目竣工决算是由建设单位编制的反映建设项目实际造价和投资效果的文件,是竣工验收报告的重要组成部分。建设项目竣工决算应包括从项目筹划到竣工投产全过程的全部实际费用,即建筑工程费用、安装工程费用、设备工器具购置费用和工程建设其他费用以及预备费等。竣工决算的内容包括竣工财务决算说明书、竣工财务决算报表、工程竣工图和工程造价对比分析4个部分。
2.(1)经批准的可行性研究报告和投资估算书;
(2)经批准的初步设计或扩大初步设计及其概算或修正概算书;
(3)经批准的施工图设计及其施工图预算书;
(4)设计交底或图纸会审会议纪要;
(5)标底(或招标控制价)、承包合同、工程结算资料;
(6)施工记录或施工签证单及其他施工发生的费用记录,如索赔报告与记录等停(交)工报告;
(7)竣工图及各种竣工验收资料;
(8)历年基建资料、财务决算及批复文件;
(9)设备、材料调价文件和调价记录;
(10)经上级指派或委托社会专业中介机构审核各方认可的施工结算书;
(11)有关财务核算制度、办法和其他有关资料、文件等。
3.第1合同段(主线工程)的新增固定资产价值=(4030+3340+140)+(500+300+80+20+20-5)×4030/7000=7510+526.78=8036.78(万元)
4. (1)固定资产价值=(7000+4320+190)+(500+300+80+20+20-5)=11510+915=12425(万元);
(2)流动资产价值=320-190=130(万元);
(3)无形资产价值=700+70+30+90=890(万元);
(4)其他资产价值=(400-300)+50=150(万元)。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
建设工程项目采用Partnering模式的特点有( )。
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
关于Partnering模式的说法,正确的是( )。
判断合同是否成立的依据是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
