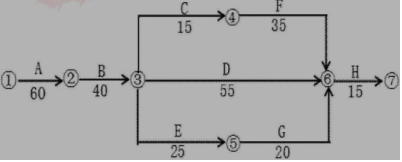

当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(交通)->某公路工程项目,计划工期为170天,按如下进度计划网络图组织
某公路工程项目,计划工期为 170 天,按如下进度计划网络图组织施工:
A 工作施工过程中, 遇到了持续 5 天的季节性大雨,在第 6 天, 大雨引发了附近的山体滑坡和泥石流,使 A 工作又停工 10 天。

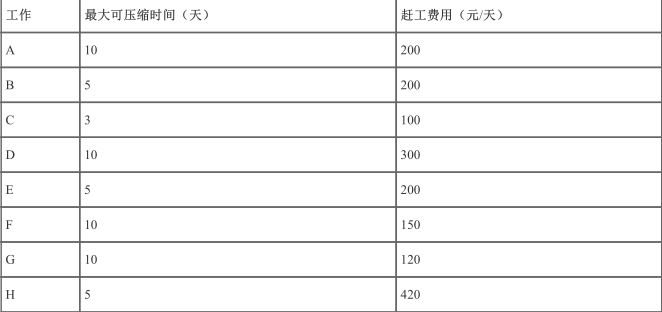

在工程施工完 75 天时,检查发现工作 A 己全部完成,工作 B 刚刚开始,各工作相关参数见下表:
问题:
1. A 工作施工过程中遇到的大雨、山体滑坡和泥石流能否获得工期补偿?应批准的天数是多少天?
2. 按照进度检查结果,总工期将拖后多少天?
3. 为使本单项工程能按原计划工期完成,业主要求调整原进度计划,采取赶工措施。问应如何调整原计划,既经济又保证全部工作能在计划 170 天内完成,请列出详细调整过程。
4. 列出经优化后的关键线路。
问题 1 :
遇到了持续 5 天的季节性大雨属于有经验的承包商可以预见的,应在合同工期里考虑, 不能索赔。 山体滑坡和泥石流属于不可抗力, 因发生不可抗力事件导致工期延误的, 工期相应顺延。应批准的工期补偿天数为 10 天。
问题 2 :
由于关键工作 A 延误 15 天,将导致总工期拖后 15 天完成。
问题 3 :
根据压缩费用的多少,按以下顺序压缩工作:
( 1 )压缩 B 工作 5 天,赶工费为 200×5=1000 (元);
( 2 )压缩 D 工作 5 天,赶工费为 300×5=1500 (元);
( 3 )同时压缩 D 和 C 工作 3 天,赶工费为( 300+100 ) ×3=1200 (元);
( 4 )压缩 H 工作 2 天,赶工费为 420×2=840 (元);
( 5 )赶工费总计 1000+1500+1200+840=4540 (元)。
问题 4 :
调整后的进度计划关键线路有两条,分别为 A-B-D-H 和 A-B-C-F-H 。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
