某投资方案用于确定性分析的现金流量如表所示。
表中数据是对未来最可能出现的情况预测估算得到的。由于未来影响经济环境的某些因素的不确定性,预计各参数的最大变化范围为-30%~30%,基准折现率为12%。
问题:
试对各参数分别作敏感性分析。
本例取净现值作为分析指标。净现值的未来最可能值为:
NPV=-K+(AR-AC)(P/A,12%,10)+L(P/F,12%,10) =-170000+(35000-3000)×5.650+20000 ×0.3220 =17240(元)

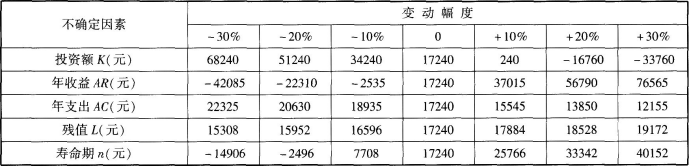

下面就投资额、年收益、年支出、残值和寿命期这5个不确定因素作敏感性分析。设投资额变动的百分比为a,分析投资额变动对方案净现值影响的计算公式为:
(1)NPV=-K(1+a)+(AR-AC)(P/A,12%,10)+L(P/F,12%,10)
(2)设年收益变动的百分比为b,分析年收益变动对方案净现值影响的计算公式为:
NPV=-K[AR(1+b)-AC](P/A,12%,10)+L(P/F,12%,10)
(3)设年支出变动的百分比为C,分析年支出变动对方案净现值影响的公式为:
NPV=-K+[AR-AC(1+c)(P/A,12%,10)+L(P/F,12%,10)]
(4)设残值变动的百分比为d,分析残值变动对方案净现值影响的计算公式为:
NVP=-K+(AR-AC)(P/A,12%,10)+L(1+d)(P/F,12%,10)
(5)设寿命期变动的百分比为e,分析寿命期变动对方案净现值影响的计算公式为:
NPV=-K+(AR-AC)[P/A,12%,10(1+e)]+L[P/F,12%,10(1+e)]
令第一个净现值公式为0,可解得:
a=10.14%
同样,分别令第二、第三、第四和第五个净现值公式为零,则可解得:
b=-8.72%,C=101.71%,d=-267.70%,e=-17.34%

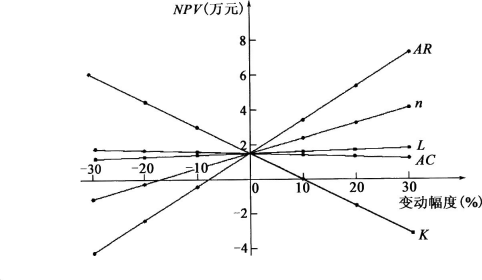

所以,敏感性由强到弱的因素依次为年收益、投资额、寿命期、年支出和残值,排序与相对测定法相同。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
