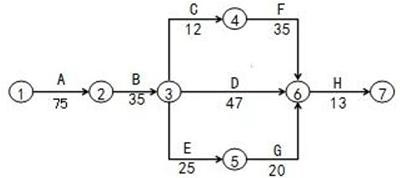

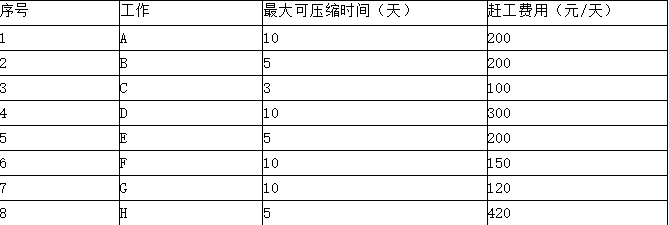

某工程双代号网络计划如图 1 所示,该进度计划已经监理工程师审核批准,合同工期是 170 天。施 工时,在第 75 天下班时进行的进度检查时发现,工作 A 已全部完成,工作 B 刚刚开工。本工程各工作 相关参数见下表:
图1 双代号网络计划
[1]、该施工网络计划的关键工作有哪些?根据第75天的检查,请分析工期进度情况。
[2]、为使本工程仍按原工期完成,应如何调整原计划。计算经调整后,所需投入的赶工费用。
[3]、重新绘制调整后的进度计划网络图,并列出关键线路。
【1】该施工进度网络计划的关键工作有A、B、D、H。根据第75天的检查结果,B工作才刚刚开始,所以拖后15天,由于工作B是关键工作,所以它将导致总工期延长15天完成。
【2】第75天检查时,总工期拖后15天,此时的关键线路:B→D→H。
(1)工作B赶工费率最低,故先对工作B持续时间进行压缩工作B压缩5天,因此增加费用为5×200=1000(元),总工期为:185-5=180(天)。关键线路:B→D→H。
(2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能压缩5天,因此增加费用为5×300=1500(元),总工期为:180-5=175(天);关键线路:B→D→H和B→C→F→H两条。
(3)剩余关键工作中,存在三种压缩方式:
1)同时压缩工作C、工作D;
2)同时压缩工作F、工作D;
3)压缩工作H。
同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为
3×100+3×300=1200(元),总工期为:175-3=172(天),关键线路:B→D→H和B→C→F→H两条。
(4)剩下压缩方式中,应压缩工作H。
工作H压缩2天,因此增加费用为2×420=840(元),总工期为:172-2=170(天)。
(5)通过以上工期调整,工作仍能按原计划的170天完成。
(6)所需投入的赶工费用:所需投入的赶工费为:1000+1500+1200+840=4540(元)。

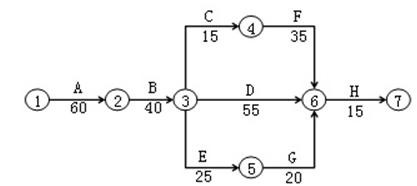

【3】 整后的进度计划网络图如下:
其关键线路为:A→B→D→H 和 A→B→C→F→H。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于Partnering模式的说法,正确的是( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
