当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(交通)->工程项目合同工期为18个月。施工合同签订以后,施工单位编制了

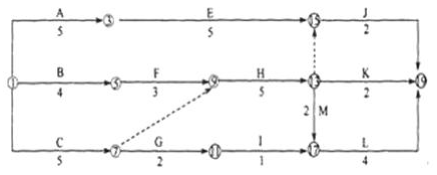

工程项目合同工期为 18 个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所 示。
由于该工程施工工艺的要求,计划中工作 C、工作 H 和工作 J 需共用一台起重施工机械,为此需要对 初始网络计划作调整。
[1]、请绘出调整后的网络进度计划图。
[2]、如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C 应如何安排?
[3]、该计划执行 3 个月后,施工单位接到业主的设计变更,要求增加一项新工作 D,安排在工作 A 完成之后开始,在工作 E 开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施 工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。 请分别说明以上补偿要求是否合理?为什么?
[4]、工作 G 完成后,由于业主变更施工图纸,使工作Ⅰ停工待图 0.5 个月,如果业主要求按合同工 期完工,施工单位可向业主索赔赶工费多少(已知工作 l 赶工费每月 12.5 万元)?为什么?

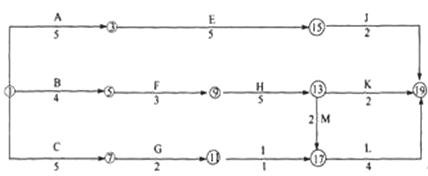

【1】 调整后的网络进度计划图。
【2】 施工机械在场的闲置及工作 C 的安排:
(1)工作 C 与工作 H 之间机械闲置 2 个月,工作 H 与工作 J 之间机械不闲置,故机械共闲置 2 个月。
(2)如果工作 C 最早开始时间推迟 2 个月,则机械无闲置。
【3】 判别补偿的合理性:
①补偿要求合理。
因为是业主原因造成施工单位的损失,业主应承担费用的补偿。
②补偿要求不合理。
因为机上工作人员人工费已经包含在相应的机械停滞费用之中。
③窝工补偿要求合理。
因为是业主原因造成施工单位的损失。
【4】 业主不应支付赶工费。因为不需要赶工,也能按合同工期完工(或因不影响总工期,或拖延时间在总时差范围内)。
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
下列工程中,属于分部工程的是( )
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
建设工程项目采用Partnering模式的特点有( )。
关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
关于Partnering模式的说法,正确的是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
判断合同是否成立的依据是( )。
根据《工程造价咨询企业管理办法》,申请甲级工程造价咨询企业资质,须取得乙级工程造价咨询企业资质资格证书满( )年。
