当前位置:首页建筑工程一级建造师一建机电工程实务->某化工厂扩建,A单位承接维修间新建工程PC项目。A单位将车间

某化工厂扩建,A单位承接维修间新建工程PC项目。A单位将车间内20t行车安装承包给无资质的作业队B。作业队B与A单位签订合同,仅约定质量要求和承包价款。C单位为B作业队提供担保。

施工期间质检发现3台车床安装用垫铁埋设存在超标的质量问题,具体如下:1号车床16组垫铁中有7组达到每组6块垫铁;2号车床12组垫铁中有2组只有一块平垫铁;3号车床12组垫铁中有1组斜垫铁变形。经返工达到规范要求。行车进行大车负重行走试验时,行车限位开关失灵,配重突然滑落,砸坏一台

已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量问题使得行程开关不动作而造成事故。事故后A单位重新进行铣床的订购和安装,造成项目延后70天。业主根据与A单位签订的合同,处罚A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。

二、问题

1.A单位与B作业队间的合同是否有效

2.用列表法标明垫铁超标问题。

3.结合本案例,简述质量事故处理程序。

4.A单位提请的25万元索赔是否合理 B作业队拒绝赔付后,C单位应承担什么责任

查看答案 纠错
答案:
本题解析:

1.A单位将行车安装任务发包给不具有资质的B作业队,签订的施工合同无效。

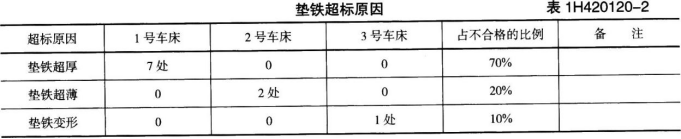

2.垫铁超标原因列表如下:

一建机电工程实务,模拟考试,2022年一级建造师《机电实务》模拟试卷

1号车床垫铁超厚,占超标总数的70%,属于A类问题。

2号车床垫铁超薄,占超标总数的20%,属于B类问题。

3号车床垫铁变形,占超标总数的10%,属于C类问题。

3.启动质量事故应急预案:切断铣床电源,移开油料等易燃物品(先做好记录),拉好警戒线。

进行事故报告:按规定的程序,向有关领导及部门报告事件的大致情况,本案属质量事故范畴。

组织事故调查:本案中,应由项目总工程师组织相关技术人员、施工人员及质检人员对事件进行调查,若有必要,监理和业主代表亦可参与调查。

事故原因分析:在调查的基础上,通过对“人、机、料、法、环”等因素的逐项分析,确定事故的主要原因及潜在问题。

制定事故处理方案:根据事故分析结论,制定相应的处理方案。本案例中主要原因是电气接线质量问题。应对电工进行全面培训和技能审核,检查持证情况,并对发现的显性和隐性问题逐一清查。

事故处理:按“四不放过”的原则及项目部执行的相关规章制度,对事故责任人进行处理,对损坏的设备进行更换等。

事故处理的鉴定验收通过检查检定和验收作出确认,形成鉴定结论。

提交事故处理报告。

4.B作业队承担由其工作失误造成的直接经济损失18万元是合理的。由于A单位与B作业队的合同未注明工期延误的处罚细则,再加上A单位明知B作业队无资质仍将工作交与B作业队,有一定过错,故7万元的罚款应协商分担。一旦达成协议,C单位有连带责任。

更新时间:2022-07-02 17:29

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
单选题

工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。

  • A.建设单位
  • B.监理单位
  • C.设计单位
  • D.施工单位
查看答案
问答题

某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:

净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。

安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:

在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。

安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。

该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。

问题:

1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。

2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。

3.分析风管漏风量严重超标的原因,应如何整改。

4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。

5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。

查看答案
问答题

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。

表1施工进度计划

在计划实施过程中,电气安装滞后10天,调试滞后3天。

  A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。

  在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。

  整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。

问题:

1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。

2.在选择供应商时,应考虑哪些因素?

3.制氧机在固定后,应如何与管道连接?

4.联动试运行生产线应达到什么要求?

查看答案
多选题

金属罐中幅板焊接时,控制焊接变形的主要工艺措施有( )。

  • A.先焊短焊缝,后焊长焊缝
  • B.焊工均匀分布,同向分段焊接
  • C.焊工均匀分布,对称施焊
  • D.由罐中心向四周并隔缝对称焊接
  • E.先焊内侧,再焊外侧
查看答案
