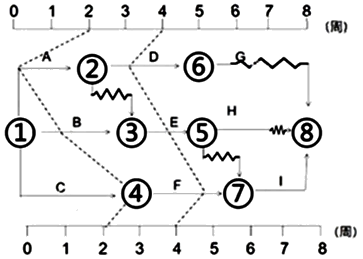

某项目时标网络计划第2、4周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有( )。
本题考查的是时间坐标网络计划。第2周末检查时,A拖后2周,因为A有2周的总时差,所以不影响工期。B拖后1周,B有1周的总时差,所以不影响工期。C虽然提前1周,但是也不能使得工期提前1周。第4周末检查时,D拖后1周,因为有2周的总时差,不影响工期。工作F提前1周,即使D拖后1周,D仍剩余1周的总时差,E进度正常,E也存在1周的总时差,所以工期提前1周。
