当前位置:首页 → 建筑工程 → 二级造价工程师 → 安装工程建设工程计量与计价实务->工程背景资料,如下:(1)图1所示为某汽车库及其动力配电平面
工程背景资料,如下:
(1)图1所示为某汽车库及其动力配电平面图。
(2)动力配电工程的相关定额见表1(本题不考虑焊压铜接线端子工作内容)。
表1 动力配电工程的相关定额
3.该工程的管理费和利润分别按人工费的30%和10%计算。
4.相关分部分项工程量清单项目统一编码见表2。
表2 项目编码一览表
【问题】
1.按照背景资料1~4和图1所示内容,根据《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,分别列式计算管、线工程量(不计算进线电缆部分),并在表“分部分项工程和单价措施项目清单与计价表”中计算和编制该分项工程的各分部分项工程清单的综合单价与合价。
2.本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。
请根据上述给定的数据,在表“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额;在表“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。
(计算结果保留两位小数)
图1 汽车库及其动力配电间平面图
(1)钢管φ25暗配:
(1.4+0.1+6.5+0.1+0.5)+(1.4+0.1+3.5+0.1+0.5)+(1.4+0.1+6+0.1+1.4)+(1.4+0.1+6+0.1+1.4-0.2)=8.6+5.6+9+8.8=32.00(m)
(2)钢管φ40暗配:
(1.4+0.1+8+0.1+0.5)+(1.4+0.1+4+0.1+0.5)=10.1+6.1=16.20(m)
(3)管内穿线BV-2.5mm2:
(8.6+5.6)×4+(9+8.8)×5+(4+4+5)×(0.8+0.7)+(4+4)×1+(5+5+5)×(0.3+0.2)=56.8+89+19.5+8+7.5=180.80(m)
(4)管内穿线BV-25mm2:
16.2×4+(4+4)×(0.7+0.8)+(4+4)×1=64.8+12+8=84.80(m)

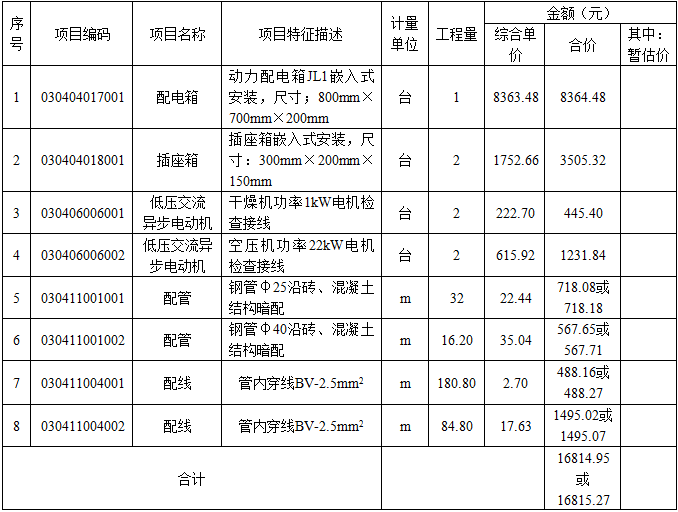

(5)分部分项工程和单价措施项目清单与计价表工程名称:汽车库动力配电

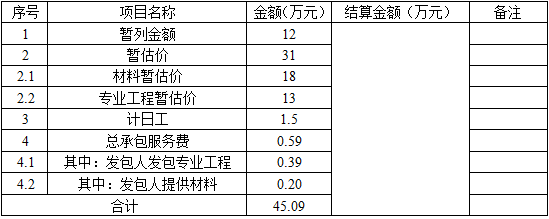

2.答案:(1)其他项目清单与计价汇总表工程名称:汽车库动力配电

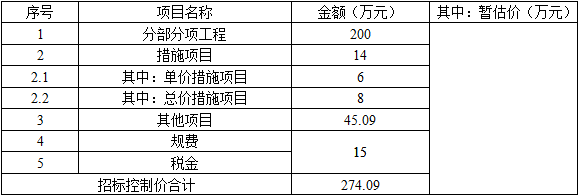

(2)单位工程招标控制价汇总表工程名称:汽车库动力配电
根据《国务院关于投资体制改革的决定》实行备案制的项目是()。
根据《建筑工程施工质量验收统一验收标准》,下列工程中,属于分项工程的是()。
根据《建筑工程施工质量验收统一标准》 , 下列工程中, 属于分项工程的是( ) 。
根据《建设工程质量管理条例》, 在正常使用条件下, 供热与供冷系统的最低保修期限是( ) 个采暖期、 供冷期。
根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的政府投资项目,除特殊情况外,政府部门不再审批()。
根据《中华人民共和国建筑法》,关于施工许可证的申领,下列说法不正确的是( )。
在下列情形中,不构成缔约过失责任的是()。
根据《民法典》,下列各类合同中,属于无效合同的有()。
属于建设项目合同价款确定内容的是( )。
关于合同价款纠纷的处理原则,下列说法正确的有( )。
