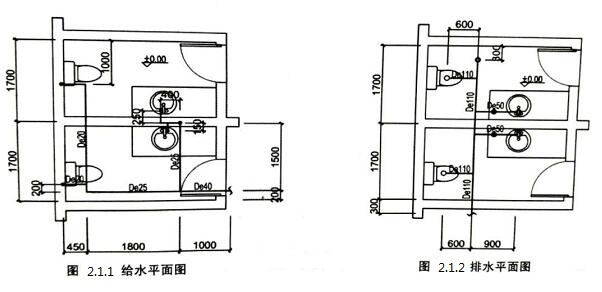

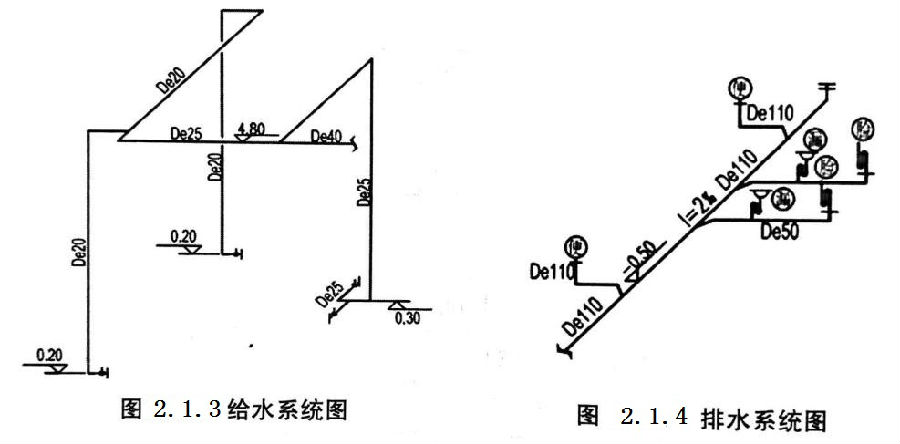

某图书馆给排水工程平面图和系统图,分别如图2.1.1、图2.1.2、图2.1.3、图2.1.4所示。
说明:
(1)给水管采用白色PP-R给水塑料管及管件,热熔连接,管材公称压力不小于1.0MpA.(2)洁具采用节水型器具。
(3)管道支架采用角钢40×4,合计2m,角钢40×4的理论重量为2.422kg/m。安装管道所发生的管卡和托钩不子考虑。
(4)排水管采用U-PVC塑料管,承插粘接。
(5)地漏采用防返溢地漏,水封高度大于或等于50mm。
(6)所有排水点垂直预留高度按500mm计算。
(7)所有管道敷设前已经考虑到预埋预留,故本项目不考虑套管、土石方的工作内容。

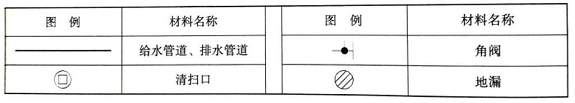

2.图例与材料明细表,见表2.1.1。
表2.1.1图例与材料明细表

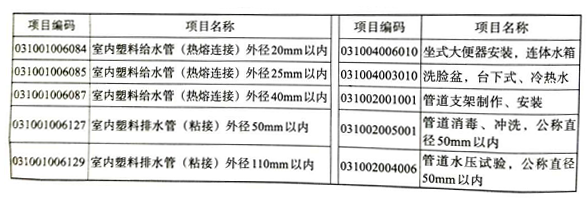

3.根据某省计价相关规定,分部分项工程和单价措施清单统一编码,见表2.1.2。
表2.1.2分部分项工程和单价措施清单统一编码
4.给排水分项工程相关费用表,见表2.1.3。
表2.1.3分项工程相关费表
问题:
1.根据图2.1.1、图2.1.2、图2.1.3、图2.1.4所示内容,列式计算给水管、排水管、大便器、洗手盆、管道支架、管道消毒冲洗的工程量。将计算过程填入“工程量计算表”2.1.4中。

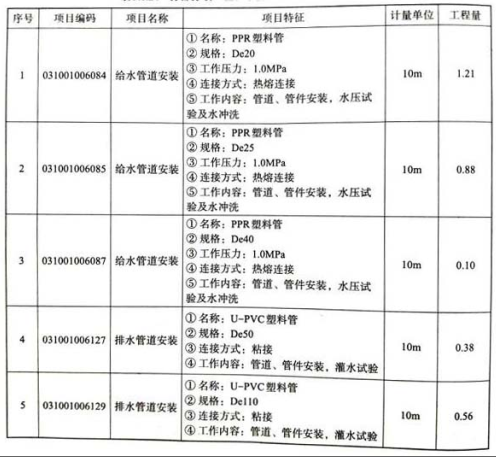

表2.1.4工程量计算表
2.根据表2.1.2和规范要求,编制给水管、排水管的分部分项工程和单价措施项目清单与计价表,填入表2.1.5中(只列清单)。
表2.1.5分部分项工程和单价措施项目清单与计价表
3.根据《通用安装工程定额》及表2.1.3所给数据编制PP-R给水管De25的综合单价分析表,填入表2.1.6中。表2.1.3中费用均不含可抵扣的增值税进项税额。人工单价合计工日103.01元/工日,管理费和利润分别按(人工费+机械费)之和的15%和10%计取,风险费用不予考虑。
表2.1.6综合单价分析表
问题1:列表计算给水管、排水管、大便器、洗手盆、管道支架、管道消毒冲洗的工程量,如下表。
问题2:编制分部分项工程和单价措施项目清单与计价表如下:

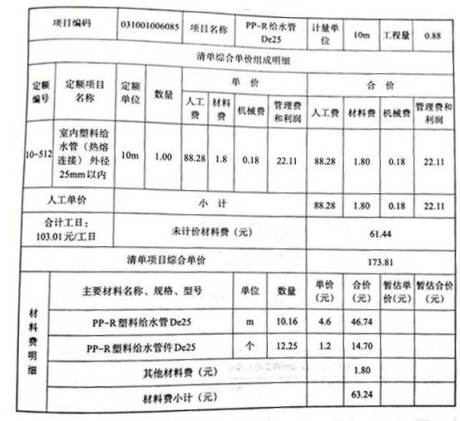

问题3:编制PP-R给水管De25的综合单价分析表,见下表。计算综合单价时要注意,考虑主材消耗。
根据《国务院关于投资体制改革的决定》实行备案制的项目是()。
根据《建筑工程施工质量验收统一验收标准》,下列工程中,属于分项工程的是()。
根据《建筑工程施工质量验收统一标准》 , 下列工程中, 属于分项工程的是( ) 。
根据《建设工程质量管理条例》, 在正常使用条件下, 供热与供冷系统的最低保修期限是( ) 个采暖期、 供冷期。
根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的政府投资项目,除特殊情况外,政府部门不再审批()。
在下列情形中,不构成缔约过失责任的是()。
根据《中华人民共和国建筑法》,关于施工许可证的申领,下列说法不正确的是( )。
根据《民法典》,下列各类合同中,属于无效合同的有()。
属于建设项目合同价款确定内容的是( )。
关于合同价款纠纷的处理原则,下列说法正确的有( )。
