当前位置:首页建筑工程一级造价师工程造价案例分析(土建+安装)->某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价

某工程项目发承包双方签订了施工合同,工期为4 个月。有关工程价款及其支付条款约定如下:

1. 工程价款:

(1)分项工程项目费用合计59.2 万元,包括分项工程A、B、C 三项,清单工程量分别为600m3、800m3、900m2,综合单价分别为300 元/m3、380 元/m3、 120 元/m2。

(2)单价措施项目费用6 万元,不予调整。

(3)总价措施项目费用8 万元,其中,安全文明施工费按分项工程和单价措施项目费用之和的5%计取(随计取基数的变化在第4 个月调整),除安全文明施工费之外的其他总价措施项目费用不予调整。

(4)暂列金额5 万元。

(5)管理费和利润按人材机费用之和的18%计取,规费按人材机费和管理费、利润之和的5%计取,增值税率为11%。

上述费用均不包含增值税可抵扣进项税额。

2. 工程款支付:

(1)开工前,发包人分项工程和单价措施项目工程款的20%支付给承包人作为预付款(在第2~4 个月的工程款中平均扣回),同时将安全文明施工费工程款全额支付给承包人。

(2)分项工程价款按完成工程价款的85%逐月支付。

(3)单价措施项目和除安全文明施工费之外的总价措施项目工程款在工期第1~4 个月均衡考虑,按85%比例逐月支付。

(4)其他项目工程款的85%在发生当月支付。

(5)第4 个月调整安全文明施工费工程款,增(减)额当月全额支付(扣除)。

(6)竣工验收通过后30 天内进行工程结算,扣留工程总造价的3%作为质量保证金,其余工程款作为竣工结算最终付款一次性结清。

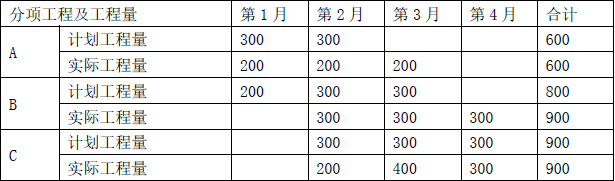

施工期间分项工程计划和实际进度见表5.1。

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

在施工期第3 个月,发生一项新增分项工程D。经发承包双方核实确认,其工程量为300m2,每m2 所需不含税人工和机械费用为110 元,每m2 机械费可抵扣进项税额为 10 元;

每m2 所需甲、乙、丙三种材料不含税费用分别为80 元、50 元、30 元,可抵扣进项税率分别为3%、11%、17%。

【问题】

1. 该工程签约合同价为多少万元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少 万元?

2. 第2 个月,承包人完成合同价款为多少万元?发包人应支付合同价款为多少万元?

截止到第2 个月末,分项工程B 的进度偏差为多少万元?

3. 新增分项工程D 的综合单价为多少元/㎡?该分项工程费为多少万元?销项税额、

可抵扣进项税额、应缴纳增值税额分别为多少万元?

4. 该工程竣工结算合同价增减额为多少万元?如果发包人在施工期间均已按合同约定支付给承包商各项工程款,假定累计已支付合同价款87.099 万元,则竣工结算最终付款为多少万元?

(计算过程和结果保留3 位小数)

查看答案 纠错
答案:
本题解析:

【问题1】

(1)签约合同价

=(59.2+6+8+5)(1+5%)(1+11%)

=91.142 万元

(2)发包人应支付给承包人的预付款

=(59.2+6)(1+5%)(1+11%)×20%

=15.198 万元

(3)发包人应支付给承包人的安全文明施工费工程款

=(59.2+6)×5%×(1+5%)(1+11%)

=3.800 万元

【问题2】

(1)已完工程款:

[(200×300+300×380+200×120)/10000+[6+8-(59.2+6)×5%]/4](1+5%)(1+11%)

=26.206 万元

(2)应支付工程款:

26.206×85%-15.198/3=17.209 万元

(3)分项工程B 的进度偏差

已完工程计划投资

=300×380×(1+5%)(1+11%)

=13.287 万元

拟完工程计划投资

=(200+300)×380×(1+5%)(1+11%)

=22.145 万元

进度偏差=13.287-22.145=-8.858 万元,进度滞后8.858 万元。

【问题3】

(1)分项工程D 的综合单价

=(110+80+50+30)×(1+18%)=318.6 元/㎡

(2)D 分项工程费=300×318.6/10000=9.558 万元

(3)销项税额=9.558×(1+5%)×11% =1.104 万元

可抵扣进项税额=300×(10+80×3%+50×11%+ 30×17%)/10000=0.69 万元

应缴纳增值税额=1.104-0.69=0.414 万元

【问题4】

(1)增加分项工程费=100×380/10000+9.558=13.358 万元

增加安全文明施工费=13.358×5%=0.668 万元

合同价增加额

=[13.358+0.668-5](1+5%)(1+11%)=10.520 万元

(2)竣工结算款

=(91.142+10.520)×(1-3%) -87.099=11.513 万元

更新时间:2022-10-21 07:57

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering协议是工程建设参与各方共同签署的协议
  • B.Partnering协议是工程合同文件的组成部分
  • C.Partnering模式需要工程建设参与各方高层管理者的参与
  • D.Partnering模式强调资源共享和风险分担
  • E.Partnering模式可以独立于其他承包模式而存在
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租.出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。

  • A.听证会
  • B.公示
  • C.专家审议
  • D.人民代表评议
查看答案
单选题

根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。

  • A.以两次为限,每次不超过2个月
  • B.以三次为限,每次不超过2个月
  • C.以两次为限,每次不超过3个月
  • D.以三次为限,每次不超过3个月
查看答案
单选题

判断合同是否成立的依据是( )。

  • A.合同是否生效
  • B.合同是否产生法律约束力
  • C.要约是否生效
  • D.承诺是否生效
查看答案
单选题

根据《国务院关于投资体制改革的决定》,对于采用贷款贴息方式的政府投资项目,政府需要审批( )。

  • A.项目建议书
  • B.可行性研究报告
  • C.工程概算
  • D.资金申请报告
查看答案
单选题

根据《建设工程质量管理条例》,建设工程的保修期自( )之日起计算。

  • A.工程交付使用
  • B.竣工审计通过
  • C.工程价款结清
  • D.竣工验收合格
查看答案
