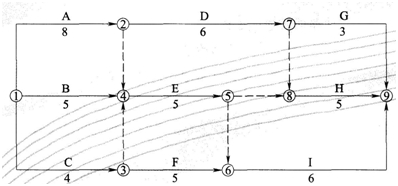

某工程项目的进度计划如下面双代号网络计划所示(时间单位:周)。
关于工作G的时间参数的说法,正确的为( )。
从标号追踪后的网络计划图上可以看出:工作G的最早开始时间为第14周,持续时间为3周,故工作G的最早完成时间为第17周,故选项A正确,而选项B不正确;工作G的自由时差为2周,无紧后工作,故工作G的总时差也为2周,所以选项D正确;工作G的最迟开始时间=14+2=16(周)。
