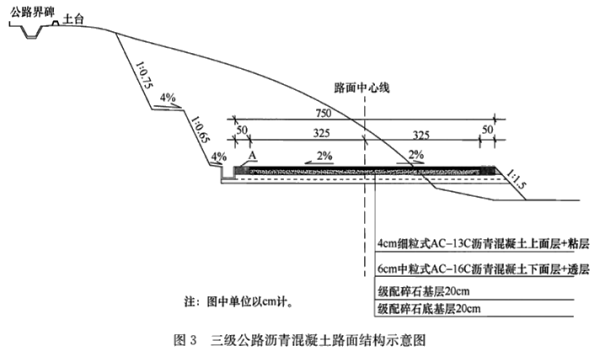

某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形式如图3所示,图3中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。项目地处丘陵地区,周边环境复杂。其中K2+000~K2+600为滑坡地段,该地段多为破碎结构的硬岩或层状结构的不连续地层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。
施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过了相关专家评审。施工中发生如下事件:
事件1:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。
事件2:滑坡地段采用挖方卸载的防治措施,对该地段边坡采用锚杆加钢筋网再加喷射混凝土进行防护。
事件3:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。
事件4:级配碎石基层施工完毕后,施工单位会同相关质量检验人员对基层的弯沉、压实度、平整度、横坡等项目进行了实测。
【问题】
1.写出图3中A的名称。下封层施工宜采用什么方法施工?
2.指出事件1中对应急预案告知性备案做法的错误之处,并改正。
3.事件2中,滑坡防治措施属于哪类滑坡防治措施?滑坡防治措施还有哪两类?
4.逐条判断事件3中级配碎石基层表面处理的做法是否正确?并改正。
5.补充事件4中还需实测的项目,并指出实测项目中的关键项目。
1.图3中A的名称:土路肩。
下封层宜采用层铺法表面处治或稀浆封层法施工。
2.错误之处:在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案。
改正:在应急预案公布之日起20个工作日内,按照分级属地原则,向属地安全生产监督管理部门和有关部门进行告知性备案。
3.(1)属于力学平衡类防治措施。
(2)滑坡防治措施还有排水防治措施以及改变滑带土措施。
4.事件3中级配碎石基层表面处理的做法判断及改正:
①正确。
②错误,改正:清理出小坑槽时,不得用原有基层材料找补。
③错误,改正:清理出较大范围松散时,应重新评定基层质量,必要时宜返工处理。
5.事件4中需补充的项目:
①纵断高程;②宽度;③厚度。
事件4中的关键项目:厚度、压实度。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2020年真题)根据《建筑施工企业安全生产许可证管理规定》,建筑施工企业取得安全生产件可证应当具备条作的是( )。
