某施工单位承接了一座一级公路隧道,该隧道为双向 4 车道,设计净高 5m,净宽 24m,总长 686m,穿越的岩层含有少量煤层,裂隙发育,设计采用新奥法施工。隧道围岩为较软岩或软硬岩 互层,且以软岩为主,岩体较完整一较破碎,中薄层状结构,属于Ⅳ级围岩,采用超前小导管(注 浆)和超前锚杆加固围岩,采用短台阶法分部开挖。施工顺序如下图所示。
事件一:隧道爆破作业安全要求:
洞内爆破必须统一指挥必须经过专业培训才能进行作业。爆破作业和爆破器材管理人员必须 穿防静电服装。装炮时,应使用木质炮棍装药,严禁火种。为防止点炮时发生照明中断,爆破工 应随身携带手电筒,禁止用明火照明。点炮前,无关人员与机具均应撤至安全地点。爆破员实行“一炮三检”制度,放炮员最后离场,班组长清点人数,发出警告 5s 后方可引爆。
爆破后必须经过 15min 通风排烟后,检查人员方可进入工作面,检查有关“盲炮”及可疑现象;有误残余炸药和雷管;顶板两旁有无松动石块、危岩,支护有无损坏与变形。在妥善处理并确认无误后,其他施工人员方可进入工作面。
事件二:隧道施工通风、防尘及有害气体要求:隧道施工通风纳入工序管理,由专人负责;作业过程中,采用纯氧通风换气;隧道内存在矽尘的作业场所,定期进行取样分析空气成分、测定粉尘浓度;隧道作业人员并应配备个人劳动保护用品。
【问题】
1.该隧道是否要编制专项施工方案。说明理由。

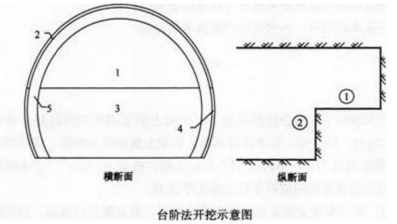

2.台阶法开挖示意图中的 1、2、3、4、5 各是指什么施工工序?
3.改正背景中施工单位安全管理的错误。“一炮三检”制度的内容是什么?
4.补充超前支护的措施。
1.需要编制专项施工方案。
理由:该隧道为 IV 级软弱围岩,隧道跨度为 24m 的特大跨度隧道。因为 IV 级及以上软弱围岩地段跨度不小于 18m 的特大跨度隧道需要编制专项施工方案,并组织专家论证。
2.1 是上台阶开挖,2 是上台阶初期支护,3 是下台阶开挖,4 是下台阶初期支护,5 是全断面二次衬砌。
3.(1)洞内爆破必须统一指挥,并且经过专业培训且持有爆破操作合格证的专业人员进行作业。
作业过程中,不得采用纯氧通风换气。
(2)“一炮三检”制度的内容是在装药前、爆破前和爆破后检测瓦斯与二氧化碳的浓度并记录。
4.管棚、预注浆加固围岩。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2020年真题)根据《建筑施工企业安全生产许可证管理规定》,建筑施工企业取得安全生产件可证应当具备条作的是( )。
