某施工单位承接了一 4×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高 10m。项目为单 价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰 富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游 150m 处,施工用砂均取自这 里。项目部拟就 1~3 排架组织流水施工,如下表所示。
施工期间,还发生了如下事件:
事件 1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件 2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件 3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了 10d 开始,承包人拟就此向业主提出工期和费用索赔。
【问题】
1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
2.事件 1 中,承包人的要求是否合理?说明理由。
3.事件 2 中,隐蔽工程的检查验收项目是否完善?说明理由,并指出检查方式的错误之处。
4.针对事件 3,承包人是否可以提出工期和费用索赔?说明理由。

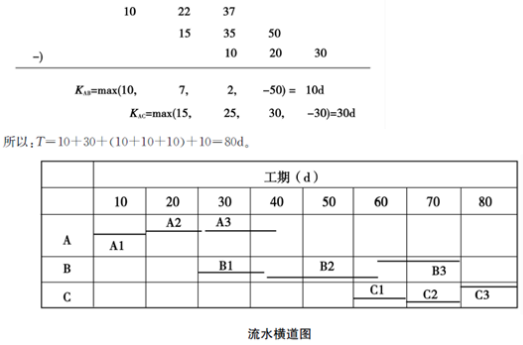

1.
2.不合理。因为按照索赔的一般要求,由于需要加强桥梁结构以承受“特殊超重荷载”而索 赔,承包商只能索赔有关工程费用,无权得到利润。但单价合同中的单价包含了利润在内的一切 费用。
3.(1)不完善。检查项目还应有:土质情况、地基处理。 (2)施工项目负责人组织施工人员、质检人员不正确,还应请监理单位、建设单位、设计单 位相关人员参加。
4.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带 来人员、设备的窝工,所以承包商可以提出工期和费用索赔。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2020年真题)根据《建筑施工企业安全生产许可证管理规定》,建筑施工企业取得安全生产件可证应当具备条作的是( )。
