【背景资料】
水库除险加固工程的主要工作内容有:坝基帷幕灌浆(A) 、坝顶道路重建(B)、 上游护坡重建(C) 、上游坝体培厚(D)、发电隧洞加固(E) 、泄洪隧洞加固(F) 、新 建混凝土截渗墙(G) 、下游护坡重建(H)、新建防浪墙(I)。施工合同约定,工程施工 总工期 17 个月(每月按 30d 计,下同),自 2011 年 11 月 1 日开工至 2013 年 3 月 30 日完工。
施工过程中发生了如下事件:

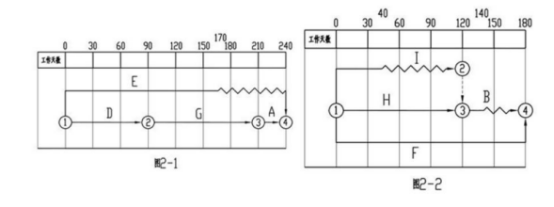

事件一:施工单位根据工程具体情况和合同工期要求,将主要工作内容均安排在非汛期施工。工程所在地汛期为 7~9 月份。施工单位分别绘制了两个非汛期的施工网络进度计划图,如图 2-1 和图 2-2 所示。
监理工程师审核意见如下:
(1)上游护坡重建(C)工作应列入施工网络进度计划,并要确保安全度汛。
(2) 应明确图 2-1 和图 2-2 施工进度计划的起止日期。
施工单位根据监理工程师审核意见和资源配置情况,确定上游护坡重建 (C) 工 作持续时间为 150d,C 工作具体安排为:第一个非汛期完成总工程量的 80%,其余工 程量安排在第二个非汛期施工且在 H 工作之前完成。据此施工单位对施工网络进度计 划进行了修订。监理工程师批准后,工程如期开工。

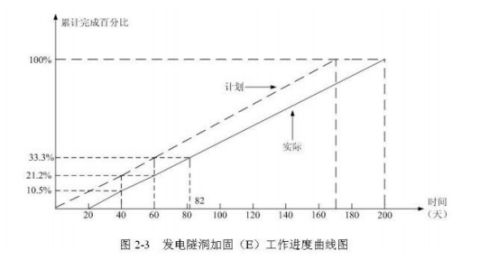

事件二:施工单位对发电隧洞加固(E)工作施工进度有关数据进行统计,绘制的 工作进度曲线如图 2-3 所示。
事件三:坝顶道路施工中,项目法人要求设计单位将坝顶水泥混凝土路面变更为沥青混凝土路
事件一:施工单位根据工程具体情况和合同工期要求,将主要工作内容均安排在 面。因原合同中无相同及类似工程,施工单位向监理工程师提交了沥青混凝土路面报价单。总监理 非汛期施工。工程所在地汛期为 7~9 月份。施工单位分别绘制了两个非汛期的施工网 工程师审定后调低该单价。施工单位认为价格过低,经协商未果,为维护自身权益遂停止施工,并 络进度计划图,如图 2-1 和图 2-2 所示。 书面通知监理工程师。
【问题】
1.分别写出图 2-1、图 2-2 中施工网络进度计划的开始和完成日期。
2.根据事件 1,用双代号非时标网络图编制出修订后的施工进度计划(用工作代码表示) 。
3.根据事件 2,指出 E 工作第 60 天末实际超额(或拖欠)计划累计工程量的百分比、提前(或)拖欠的天数。指出 E 工作实际持续时间,并简要分析 E 工作的实际进度对计划工期的影响。
4.事件 3 中,施工单位停工的做法是否正确?施工单位可通过哪些途径来维护自身权益?
1.图 2-1 中开始日期为 2011 年 11 月 1 日,完成日期为 2012 年 6 月 30 日,图 2-2 中开始日期 2012年 10 月 1 日,完成日期为 2013 年 3 月 30 日

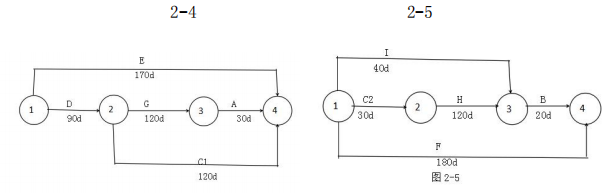

2.修订后的施工进度计划如图 2-4、图 2-5 所示
3.E 工作实际持续时间及其实进度对计划工期的影响
(1)第 60 天末,E 工作实际拖欠计划累计工程量为 12.1%;拖延 20d
(2)E 工作实际持续时间为 180d 天;不影响计划工期,因为 E 工作拖延时间为 30d 为超过 E 工作的总(自由)时差 70d
4.施工单位停工的做法不对
施工单位可通过合同争议的处理维护自身权益,具体的途径包括:争议评审组评审(调节)、仲裁、 诉讼
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2020年真题)根据《建筑施工企业安全生产许可证管理规定》,建筑施工企业取得安全生产件可证应当具备条作的是( )。
