当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(土建+安装)->某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别
某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1、F2、F3,F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F1的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F3的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C。经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。
据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。
【问题】
1. 将A、B、C三个方案各功能的得分填入表2中。

2. 若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0—1评分法确定各功能的权重,并将计算结果填入表3中。

3. 已知A、B两方案的价值指数分别为1.127、0.961,在0—1评分法的基础上列式计算C方案的价值指数,并根据价值指数的大小选择最佳设计方案。
4. 若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要。采用0—4评分法确定各功能的权重,并将计算结果填入表4中。

1. 将A、B、C三个方案各功能的得分填入表2中。
【答案】

2. 若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0—1评分法确定各功能的权重,并将计算结果填入表3中。

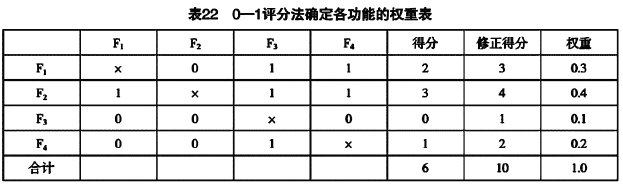

【答案】2. 采用0—1评分法确定各功能的权重填入 表22中。

3. 已知A、B两方案的价值指数分别为1.127、0.961,在0—1评分法的基础上列式计算C方案的价值指数,并根据价值指数的大小选择最佳设计方案。
【答案】3. C方案的成本指数
=6900÷(8500+7600+6900)=0.3
A方案的功能得分
=2×0.3+3×0.4+1×0.1+3×0.2=2.5
B方案的功能得分
=3×0.3+1×0.4+2×0.1+2×0.2=1.9
C方案的功能得分
=1×0.3+2×0.4+3×0.1+1×0.2=1.6
C方案的功能指数=1.6÷(2.5+1.9+1.6)=0.267
C方案的价值指数=0.267÷0.3=0.890
由于A方案的价值指数量大,根据价值指数的大小,得出最佳设计方案为A方案。
4. 若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要。采用0—4评分法确定各功能的权重,并将计算结果填入表4中。
【答案】4. 采用0-4评分法确定各功能的权重填入 表23中。
表23 0—4评分法确定各功能的权重表

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
建设工程项目采用Partnering模式的特点有( )。
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
关于Partnering模式的说法,正确的是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
下列工程中,属于分部工程的是( )
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
判断合同是否成立的依据是( )。
根据《国务院关于投资体制改革的决定》,对于采用贷款贴息方式的政府投资项目,政府需要审批( )。
根据《建设工程质量管理条例》,建设工程的保修期自( )之日起计算。
