当前位置:首页 → 建筑工程 → 一级造价师 → 工程造价案例分析(土建+安装)->工程背景资料如下:某配电间电气工程照明平面图、插座平面图、配
工程背景资料如下:
某配电间电气工程照明平面图、插座平面图、配电箱系统接线图、防雷接地平面图、防雷平面图分别如图3-2A、图3-2B、图3-2C、图3-2D、图3-2E所示。设备材料表见表3-13。该建筑物为单层平屋面砖混结构,建筑物室内净高为4.40m。
图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m;穿管规格:2~3根BV2.5穿SC15,4~6根BV2.5穿SC20,其余按系统接线图。
2. 该工程的相关定额、主材单价及损耗率见表3-14。表内费用均不包含增值税可抵扣进项税额。
3. 该工程的人工费单价(普工、一般技工和高级技工)综合为100元/工日,管理费和利润分别按人工费的45%和15%计算。
4. 相关分部分项工程量清单项目编码及项目名称见表3-15。

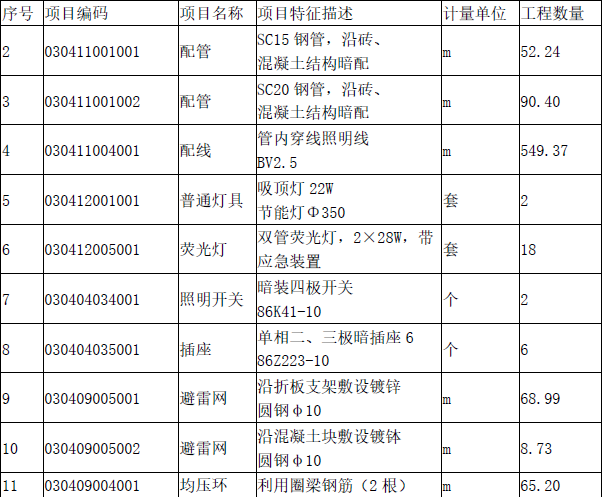

表3-15 相关分部分项工程量清单项目编码及项目名称表

表3-14 相关定额、主材单价及损耗率







设计说明:
1. 接闪带采用镀锌圆钢Φ10沿女儿墙支架明敷,支架水平间距1.0米,转弯处为0.5米;屋面上镀锌圆钢沿砼支墩明敷,支墩间距1.0米。
2. 利用建筑物柱内主筋(≥Φ16mm)作引下线,要求作引下线的两根主筋从下至上需采用电焊接联通方式,共8处。
3. 柱子(墙外侧)离室外地坪上面0.5米处预埋一只接线盒作接地电阻测量点,共4处。
4. 柱子(墙外侧)离室外地坪下面0.8米处预埋一块钢板以作增加人工接地体用,共4处。
表3-13 主要设备材料表

【问题1】根据《通用安装工程工程量计算规范》的规定,列式计算配管(SC15、SC20)、配线(BV2.5)、避雷网及均压环的工程量,将计算过程填入“分部分项工程量计算表”中。


1. 照明回路WL1
(1)钢管SC15
(3根)0.9+(3-1.3+0.05)=2.65m
(2)钢管SC20
(4根)(4.4-1.5-0.45+0.05)+1.9+4×2×3+3.2
(5根)+3.2
(6根)+[1.10+(4.4-1.3+0.05)]=39.05m
(3)2.5mm2线
2.65×3+31.6×4+3.2×5+4.25×6+(0.3+0.45)×4
=178.85m
2. 照明回路WL2
(1)钢管SC15
(3根)1.3+(3.4-1.3+0.05)=3.45m
(2)钢管SC20
(4根)(4.4-1.5-0.45+0.05)+14.5+4×2×3+3.2
(5根)+3.2
(6根)+[0.8+(4.4-1.3+0.05)]=51.35m
(3)2.5mm2线
3.45×3+44.2×4+3.2×5+3.95×6+(0.3+0.45)×4
=229.85m


3. 插座回路WX1
(1)钢管SC15
(1.5+0.05)+6.3+7.3+(6.4+7.17)×2+(0.05+0.3)×11=46.14m
(2)2.5mm2线
46.14×3+(0.3+0.45)×3= 140.67m
钢管SC20合计:39.05+51.35=90.40m
钢管SC15合计:2.65+3.45+46.14=52.24m
配线合计:178.85+229.85+140.67=549.37m

4. 避雷网工程量
沿支架:
[24.2×2+8.4×2+(5.1-4.5)×2]×(1+3.9%)=68.99m
沿混凝土支墩:
8.4×(1+3.9%)=8.73m
5. 均压环工程量
(24.2+8.4)×2=65.2m

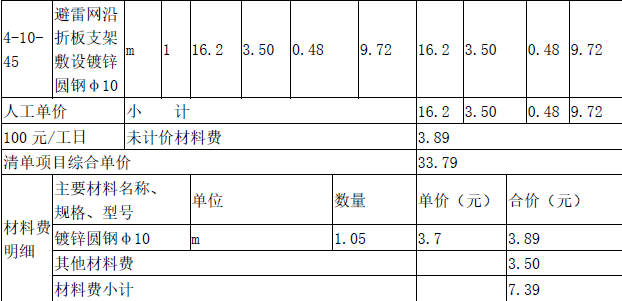

【问题2】根据表3-14和《计价规范》的要求,编制“沿女儿墙敷设的避雷网”的综合单价分析表。


【问题3】编制该工程的“分部分项工程和单价措施 项目清单与计价表”(不考虑配电箱的进线管道和电缆,不考虑开关盒和灯头盒,防雷接地不考虑除避雷网、均压环以外的部分)。



(1)配电箱:
102.30+34.40+1500.00+102.30×(45%+15%)+[1.20+1.44+1.2×(45%+15%)]×11=1735.04元/台
(2)SC15配管:
4.68+3.30+5.30×1.03+4.68×(45%+15%)
=16.25元/m

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
建设工程项目采用Partnering模式的特点有( )。
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
关于Partnering模式的说法,正确的是( )。
根据我国《价格法》,制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立( )制度。
下列工程中,属于分部工程的是( )
根据《建筑法》,获取施工许可证后因故不能按期开工的,建设单位应当申请延期,延期的规定是( )。
判断合同是否成立的依据是( )。
根据《国务院关于投资体制改革的决定》,对于采用贷款贴息方式的政府投资项目,政府需要审批( )。
根据《建设工程质量管理条例》,建设工程的保修期自( )之日起计算。
