某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础。桥面宽度为8.5m,桥面纵坡3.5%,双向横坡1.5%,桥梁高度24m。地基土层从上到下依次为杂填土、砂岩。施工过程中发生了如下事件:
事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度24m,宽度9m,并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第三方验算,专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监理工程师签字盖章后即组织施工。
事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和预应力管道检查验收后浇筑箱梁底板和腹板混凝土。
事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇筑混凝土时纵向由高处向低处浇筑,横向对称浇筑,气温最高达32℃,经过30小时完成混凝土浇筑。待第一次浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。
事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。施工单位在张拉压浆过程中采取了如下做法:
①预应力张拉程序为:0→δcon(持荷5min锚固);
②在水泥浆中加入铝粉膨胀剂:
③压浆自高处向低处进行。
问题
1.事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应完善哪些手续?
2.事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的处理措施。
3.事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?
4.说明事件三中混凝土产生裂缝的主要原因。
5.逐条判断事件四中施工单位的他做法是否正确?若不正确写出正确做法。
1、
支架工程属于超过一定规模的危大工程。
理由:支架搭设高度24m,超过8m,属于超过一定规模的危险较大的工程。
施工单位应当组织召开专家论证会对专项施工方案进行论证,根据专家意见修订专项施工方案,经施工单位技术负责人、总监理工程师、建设单位负责人审核签字后组织施工。
2、
不满足相关规定。
理由:支架搭设高度24m,宽度9m,支架高宽比=24/9≈2.67。
支架高宽比应小于等于2,所以本工程支架不符合要求。
处理措施:扩大支架宽度,满足高宽比要求。
3、
①对地基承载力进行验算或加固验收。
②设置预拱度,支架搭设完成后应进行验收,并进行预压。
③超过8m的支架,还应对其稳定性进行安全论证。
4、
(1)浇筑时由高处向低处浇筑,不符合要求。

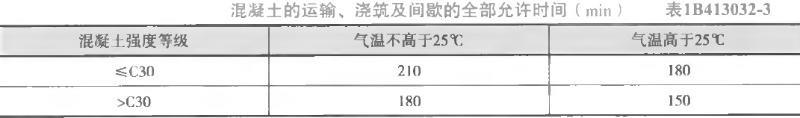

(2)浇筑时间过长,根据规范,气温高于25℃时,C30以上混凝土的运输、浇筑及间歇的全部时间不得超150分钟。
5、
(1)错误
正确做法:张拉程序为:0→初应力→δcon(持荷5min锚固)。
(2)错误
正确做法:应用于钙矾膨胀剂,不得使用铝粉膨胀剂。
(3)错误
正确做法:压浆自低处向高处进行。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
