某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。

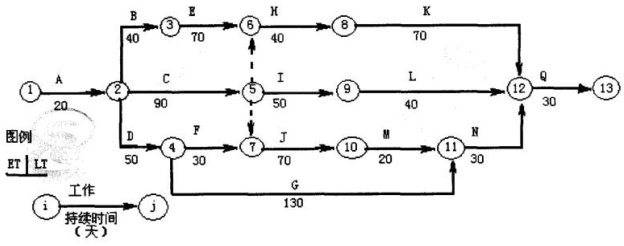

施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

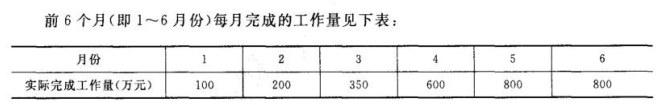

施工过程中,在第3个月末检查时发现:E工作延误20天,C工作延误l0天,F工作按计划进行,G工作提前l0天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。
在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天。对此,施工单位在规定时间内提出了工期及费用索赔。
问题
1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。
2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元
3.列式计算4月份及5月份的工程进度支付款。
4.列式计算6月份的调价款。
5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。
1、⑤节点时间参数(110/120),⑥节点时间参数(130/130),⑦节点时间参数(110/120),(3分);关键线路ABEHKQ(1分);工期270天(1分)。 (共5分)
2、预付款=4000×10%=400万元(2分),起扣点金额=4000×60%=2400万元(2分);起扣月份5月、6月(2分),每次扣200万元(2分)。 (共8分)
3、四月支付款=600×(1--5%)=570万元(2分),五月支付款=800×(1--5%)--200=560万元(2分)。(共4分)
4、六月份调值款=800×(0.6+0.2×110/100+0.1+0.1)×(1--5%)--200=575.2万元(共5分)
5、3月末进度检查结果,因为E工作为关键工作,所以E工作延误20天,将造成总工期延误20天,C工作延误l0天,在总时差范围内,不影响总工期。
优化方案:E压缩5天,H压缩10天,K压缩5天,总工期仍为270天(此时的关键线路为ACJMNQ),费用=5×0.2+10×0.3+5×0.4=6万元。 (分析3分结论2分共5分)
6、可索赔费用,不可索赔工期。因处理硬质岩石导致增加费用不属于合同标明之内的,属业主原因,故可索赔费用。调整工作计划后,G工作有总时差20天,所以不影响总工期,故不可索赔工期。 (共5分)
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
