某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。

合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。
施工中发生如下事件:
事件1:由于设计变更,路基挖土方实际完成工程量为90000m3,双方协商调整单价为14元/m3。边沟人工清淤挖运20m实际完成工程量82m3。
事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。
事件3:由于设计变更,导致C工作推迟开工60d。
事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。
【问题】
1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)

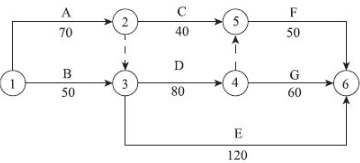

2.将工程施工进度单代号网络计划转换为双代号网络图。
3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?
4.事件4中,业主可以向承包商提出索赔的费用有哪些?
1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。 路基挖方按新单价结算的工程量:90000-75000=15000m3。
路基挖方总价:75000×15+15000×14=1335000元。
(2)边沟人工清淤挖运不予计价。
理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。
3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。
事件3中,承包商可以索赔工期10d。
4.业主可以向承包商索赔:重新检验费和监理加班费。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
