某施工单位承建了西北某二级公路,总工期2年,起讫桩号为KO+000~K4+213,该地区全年平均气温16.2℃,每年1~2月份昼夜平均温度在5℃以下的连续天数约55d。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。
施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。

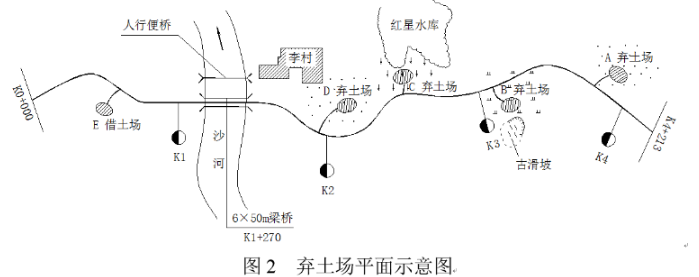

施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图如图2所示,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m3(压实方),D弃土场可弃土方20000m3(压实方)。
针对当地气候条件,施工组织设计中包含的1~2月份路基施工措施有:
(1)填筑路堤,应按横断面全宽平填,当天填的土必须当天完成碾压。
(2)当路堤项面施工至距上路床底面1m时,应碾压密实后停止填筑。
(3)填挖方交界处,不应在1~2月份施工。
(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。
【问题】
1.说明放弃B、C弃土场的理由。
2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)
3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m3,计算结果保留整数)
4.逐条判断1~2月份施工措施是否正确?并改正错误。
1.(1)B弃土场靠近古滑坡,易扰动古滑坡。 (2)C弃土场位于水库尾端,易对水库造成污染。
(3)弃方量大的路段分别靠近A、D弃土场,B、C弃土场运距较远。
(4)B、C弃土场地处水田段或旱地段,占用耕地。
2.
3.大桥前后的土石分开调配,大桥前的土石方应在桥前处理。桥后的土石方在桥后处理,在横向调配后进行纵向调配,解决填缺,K3+410~K4+213挖余量大(21344m3),且离A弃土场近,可将A弃土场弃满,剩余土方弃至D弃土场。
纵向调运数量=5000×(1.16+0.03)=5950m3。
挖余总数量=11948+4872+17284+4060=38164m3。
A弃土场的弃土数量=15000×1.05=15750m3。
D弃土场的弃土数量=38164-15750-5950=16464m3。
4.(1)正确。
(2)错误。“当路堤顶面施工至距上路床底面1m时”改为“当路堤顶面施工至距路床底面1m时”。
(3)正确。
(4)正确。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
