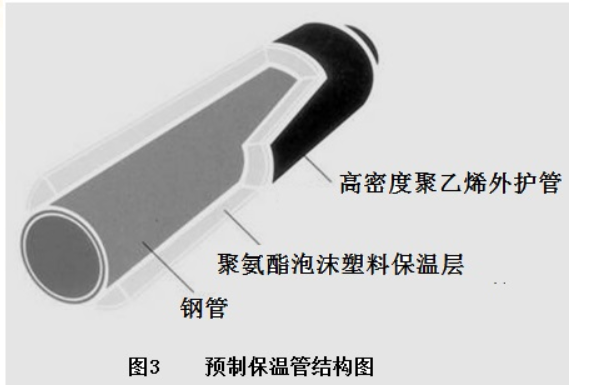

某公司承接一项供热管线工程,全长1800m,直径DN400mm,采用高密度聚乙烯外护管聚氨酯泡沫塑料预制保温管,其结构如图3所示;其中340m管段依次下穿城市主干路、机械加工厂,穿越段地层主要为粉土和粉质粘土,有地下水,设计采用浅埋暗挖法施工隧道(套管)内敷设,其余管段采用开槽法直埋敷设。
项目部进场调研后,建议将浅埋暗挖隧道法变更为水平定向钻(拉管)法施工,获得建设单位的批准,并办理了相关手续。

施工前,施工单位编制了水平定向钻专项施工方案,并针对施工中可能出现的地面开裂、冒浆、卡钻、管线回拖受阻等风险,制定了应急预案。
工程实施过程中发生了如下事件:
事件一:当地工程质量监督机构例行检查时,发现该工程既未在规定时限内开工,也未办理延期手续,违反了相关法规的规定,要求建设单位改正。
事件二:预制保温管出厂前,在施工单位质检人员的见证下,厂家从待出厂的管上取样,并送至厂实验室进行保温层性能指标检测,以此作为见证取样试验。监理工程师发现后,认定其见证取样和送检程序错误,且检测项目不全,与相关标准的要求不符,及时予以制止。
事件三:钻进期间,机械加工厂车间地面出现隆起、开裂,并冒出黄色泥浆,导致工厂停产。项目部立即组织人员按应急预案对冒浆事故进行处理,包括停止注浆;在冒浆点周围围挡,控制泥浆外溢面积等,直至最终回填夯实地面开裂区。
事件四:由于和机械加工厂就赔偿一事未达成一致,穿越工程停工两天,施工单位在规定的时限内通过监理单位向建设单位申请工程顺延。
1、与水平定向钻法施工相比,原浅埋暗挖隧道法施工有哪些劣势?
2、根据相关规定,施工单位应当自建设单位领取施工许可证之日起多长时间内开工(以月数表示)?延期以几次为限?
3、给出事件二中见证取样和送检的正确做法,并根据《城镇供热管网工程施工及验收规范》CJJ28-2014规定,补充预制保温管检测项目。
4、事件三中冒浆事故的应急处理还应采取哪些必要措施?
5、事件四中,施工单位申请工期顺延是否符合规定?说明理由。
1 、劣势:浅埋暗挖法适用管径是1000mm以上,直径400mm的管道使用浅埋暗挖法较为浪费资源;该穿越地段长度为340m,长度较短,不宜使用浅埋暗挖法施工。因为穿越地层为粉土和粉质粘土,有地下水,使用浅埋暗挖法还需要进行地层加固、施工降水及初期支护,施工速度慢,施工成本高。
2 、《建筑法》规定,建设单位应当自领取施工许可证之日起3个月内开工。因故不能按期开工的,应当向发证机关申请延期;延期以两次为限,每次不超过3个月。
3 、(1)施工单位在对进场保温管实施见证取样前要通知负责见证取样的监理工程师,在该监理工程师现场监督下,承包单位按相关规范的要求,完成材料、试块、试件等的取样过程。完成取样后,承包单位将送检保温管样品装入木箱,由监理工程师加封,然后送往试验室进行检验。
(2)预制保温管检测项目:保温管的抗剪切强度、保温层的厚度、密度、压缩强度、吸水率、闭孔率、导热系数及外护管的密度、壁厚、断裂伸长率、拉伸强度、热稳定性。
4 、冒浆应急措施:启动应急预案,停止钻进,并采取地面注浆、若较为严重可采用冻结法防止事故扩大;及时查找问题原因,采取相应措施;清理外运泥浆防止污染环境;做好人员施工防护。
5 、(1)不能索赔;
(2)工期延误是由于施工单位原因,处理不当,造成了底面冒浆,影响了工期,属于施工单位应当承担的责任,因此,不能索赔。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
