【背景资料】

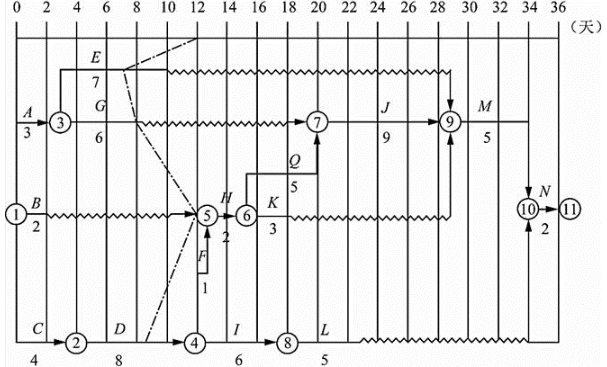

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图所示。
施工过程中发生如下事件:
事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。

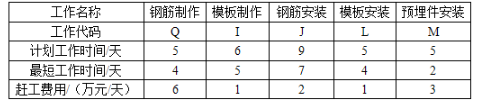

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表
问题:
1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。
2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
1、(1)该网络图的关键线路为:C→D→F→H→Q→J→M→N(或①—②—④—⑤—⑥—⑦—⑨—⑩—?)。
(2)L(⑧→⑩)实线长度表示工作L实际工作天数为5天;波浪线长度表示工作L的自由时差为11天。
2、根据图示进度前锋线,进度检查时D、E、G三项的情况分析如下:
(1)工作D已完成5天工作量,工期拖延3天,因其是关键工作,故拖延计划工期3天;
(2)工作E已完成4天工作量,工期拖延3天,E工作有19天的自由时差,故不影响计划工期;
(3)工作G已完成5天的工作量,工期拖延1天,工作G有9天的自由时差,不会影响计划工期。
3、发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。
工作Q可压缩1d,其赶工费用为6万元/天;
工作J可压缩2d,其赶工费用为2万元/天;
工作M可压缩3d,其赶工费用为3万元/天。
由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2×2=4(万元),再压缩工作M,压缩1d,增加的费用=1×3=3(万元),增加的总费用=4+3=7(万元)。
【考点解析】在第2问中已经得出工期延误3天,并根据项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析可知,为了保证工程按时完工,且保证增加费用最低,可以首先选择J工作(或钢筋安装)压缩2天(或工作时间从9天调整为7天),由此增加的费用为:2×2=4(万元),其次选择M工作(或预埋件安装)压缩1天(或工作时间从5天调整为4天),增加的费用为:1×3=3(万元),共计增加费用:4+3=7(万元)。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
