某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。

合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。

(2)开工前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按二建水利水电实务,章节练习,二建水利水电实务真题计算,其中F1=20%,F2=90%。

(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。

由承包人编制,并经监理人批准的施工进度计划如果1所示(单位:月,每月按30天计):

二建水利水电实务,章节练习,二建水利水电实务真题

本工程在施工过程中发生以下事件:

事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:

(1)截流时间推迟到2012年2月1日;(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;(3)完工日期不变,调整进度计划;(4)承包人依据工期—费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。

二建水利水电实务,章节练习,二建水利水电实务真题

事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。

事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图2所示:

二建水利水电实务,章节练习,二建水利水电实务真题

1、根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。

2、根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。

3、根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。

4、计算承包人2012年3月份进度付款申请单中有关款项的金额。

5、根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。

查看答案 纠错
答案:
本题解析:

1 、2011年11月30日(含11月30日);2012年4月30日(含4月30日)。

2 、围堰加高、截流及基坑排水、B坝段基础处理各压缩1个月;115万元。

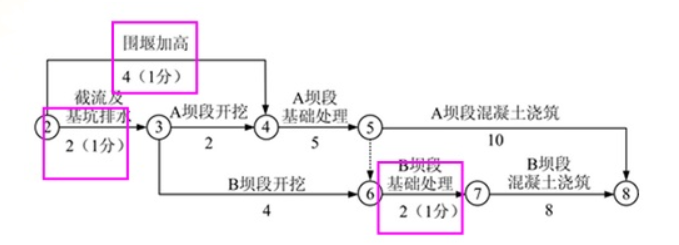

3 、一建水利水电工程实务,章节练习,一建水利水电工程实务真题

“A坝段开挖”的最早开始日期2012年4月1日。

4 、截止到2012年3月份,累计完成合同金额为580万元,小于签约合同20%(900万元),因此预付款扣回值为0万元。

质量保证金=(245+135)×5%=19万元

应支付:245+135-19=361万元

5 、2012年6月11日;2012年10月11日。

更新时间:2022-10-26 22:57

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案
单选题

(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。

  • A.建设单位应当对施工企业编制的应急预案进行评审
  • B.评审人员由经济、技术方面的专家组成
  • C.施工企业专职安全管理人员可作为评审人员
  • D.评审活动应当形成书面评审纪要
查看答案
单选题

预算定额是编制概算定额的基础,是以()为对象编制的定额。

  • A.同一性质的施工过程
  • B.建筑物各个分部分项工程
  • C.扩大的分部分项工程
  • D.整个建筑物和构筑物
查看答案
