某新建办公楼工程,框剪结构,地下1 层,地上16 层,建筑面积1.2 万平方米。M 公司总承包施工。基坑开挖深度7.6m。
工程开工前,施工单位依据与工程建设有关的法律、法规和文件,国家现行有关标准和技术经济指标,工程设计文件等要求编制了单位工程施工组织设计,包含工程概况、编制依据、施工部署等基本内容。
主体结构施工前,项目部编制了施工进度计划,包括工程建设概况、工程施工情况、单位工程进度计划、分阶段进度计划等内容。进度计划网络图见下图(单位:月),假定各项工作匀速施工。由于工作B、工作C、工作H 为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
施工进度计划网络图
由于种种原因,使得工程前期进展拖延,第8 月末对工程实际进展情况进行检查发现:
G 工作刚刚开始,D 工作后延4 个月。现业主方要求仍按原计划时间竣工,要求项目部采取赶工措施。随后,施工单位将工作G、H、L 划分为两个流水段组织流水作业,具体数据见下表。
流水节拍表
项目部向企业主管部门上报了项目阶段进度监测报告,其内容包括:进度执行情况的综合描述、实际施工进度、资源供应进度等。企业主管部门认为内容不全,要求补充后重新上报。
【问题】
1.单位工程施工组织设计的编制依据还有哪些?单位工程施工组织设计的基本内容还有哪些?
2.在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、C、H 这三项工作比较合理(写出三项工作的施工顺序),试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。
3.G、H、L 三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。并画出G、H、L 三项工作的流水施工横道图。
4.进度监测报告还应补充哪些内容?资源优化的模式有哪些?
1.
(1)编制依据还应包括:
1)工程所在地区行政主管部门的批准文件,建设单位对施工的要求;
2)工程施工合同或招标投标文件;
3)与工程有关的资源供应情况;
4)施工企业的生产能力、机具设备状况、技术水平等;
5)工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件。
(2)基本内容还应包括:施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置、主要施工管理计划。
2.本小题3分
(1)施工顺序为:B→C→H。
(2)该专业施工队从进场到出场最短需要时间为:13 个月,其中最少的间断时间为5 个月。
3.本小题共6分
(1)G、H、L 三项工作的流水施工工期为:(3+2)+(2+3)+2=12 月
(式中算式最后的2 表示K 工作也是L 工作的紧前工作,为满足逻辑关系L 工作的进场时间需要比正常流水施工的进场晚2 个月)。
(2)能满足。
理由:此时,线路G→H→L 工期缩减至12 个月(压缩了2 个月);工作D 总时差为6 个月,延误4 个月并且压缩2 个月后仍不会成为关键线路;线路G→K→M 工期缩减至9 个月,
也不会成为关键线路。故此时的关键线路为G→K→L 和G→H→L,两者都可满足业主提出的按原计划日期竣工的要求。

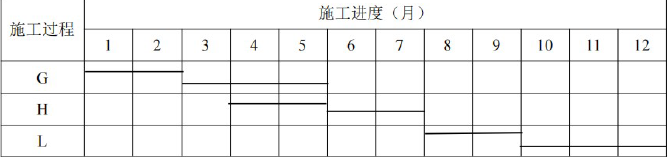

(3)流水施工横道图如下:
4.
(1)工程变更、价格调整、索赔及工程款收支情况、进度偏差状况及导致偏差的原因分析、解决问题的措施,计划调整意见。
(2)“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
