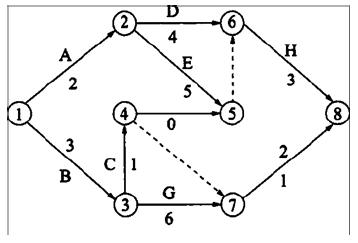

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某双代号网络计划如图所示(时间单位:天),存在的不妥之处是(

某双代号网络计划如图所示(时间单位:天),存在的不妥之处是( )。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.有多个起点节点
  • B.工作标注方法不一致
  • C.节点编号不连续
  • D.有多余时间参数
查看答案 纠错
答案: B
本题解析:

该双代号网络图正确表达了已确定的逻辑关系,但工作名称及其时间参数的标注方法不一致。一般要求工作名称在上面,时间参数在下面。图中1—3、7—8工作标注方法有误,4—5工作遗漏名称,且实线表示的工作时间不应该为零。选项B正确。
