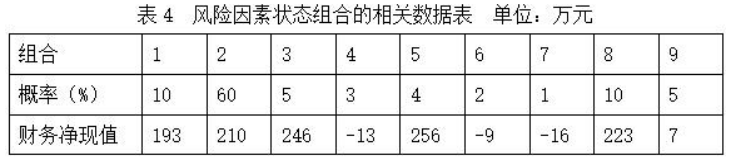

某政府直接投资项目属于依法必须招标,委托A咨询公司对项目盈利风险进行分析,A咨询公司经过风险识别和风险估计,识别出风险因素可能状态组合有9个,各风险因素状态组合的相关数据见表4。
在完成风险评估后,A咨询公司随即进行了项目风险评价,并提出了风险对策,该项目可接受的投资财务净现值大于等于零的概率不低于80%。
1.政府投资项目的投资方式有哪些?需要报批的内容有哪些?
<2>.计算项目投资财务净现值的期望值,计算项目投资财务净现值大于等于零的概率,并判断该项目是否满足要求。
<3>.A咨询公司进行项目风险评价的主要步骤。
<4>.为应对项目风险,该企业一般可采用哪些策略?
1.投资方式一般是政府直接投资、注入资本金、投资补助、转贷和贷款贴息等。以资本金注入方式投入的,要确定出资人代表。
政府投资项目实行审批制,严格审批项目建议书、可行性研究报告、初步设计,并加强政府投资事中事后监管。
<2>.项目投资财务净现值=193×10%+210×60%+246×5%+(-13)×3%+256×4%+(-9)×2%+(-16)×1%+223×10%+7×5%=189.76(万元)
项目投资财务净现值大于等于零的概率=10%+60%+5%+4%+10%+5%=94%>80%。
所以该项目满足要求。
<3>.进行项目风险评价的主要步骤包括:(1)确定风险评价基准。(2)确定项目的风险水平。(3)确定项目风险等级。
<4>.为应对项目风险,该企业可采用的策略包括风险回避、风险减轻、风险转移和风险接受。
根据《建设工程质量管理条例》,设计文件应符合国家规定的设计深度要求并注明工程( )。
某工程工作逻辑关系如下表,C工作的紧后工作有( )。
工程竣工验收时,应当具备的条件有( )。
根据《建设工程质量管理条例》,在正常使用条件下,关于建设工程最低保修期限的说法,正确的有( )。
利用经济评价指标评判项目的可行性,说法错误的是()。
当项目效果不能或难于货币量化时,或货币量化的效果不是项目目标的主体时,在经济分析中可采用()方法,并将其结论作为项目投资决策的依据。
建设项目经济评价中,费用效果分析基本指标是()。
总投资收益率是指项目达到设计能力后正常年份的()与项目总投资的比率。
可行性研究报告市场预测分析中,市场风险分析包括( )。
某建设项目前两年每年年末投资400 万元,从第3 年开始,每年年末等额回收260 万元,项目计算期为10 年。设基准收益率(ic)为10%,则该项目的财务净现值为()万元。
